تطورات الإنشاء | مشروع D 245 – النرجس الجديدة
تابع اخر تطورات مشروع D 245 النرجس الجديدة – القاهرة الجديدة

تم الانتهاء من كافة الأعمال الإنشائية للمشروع

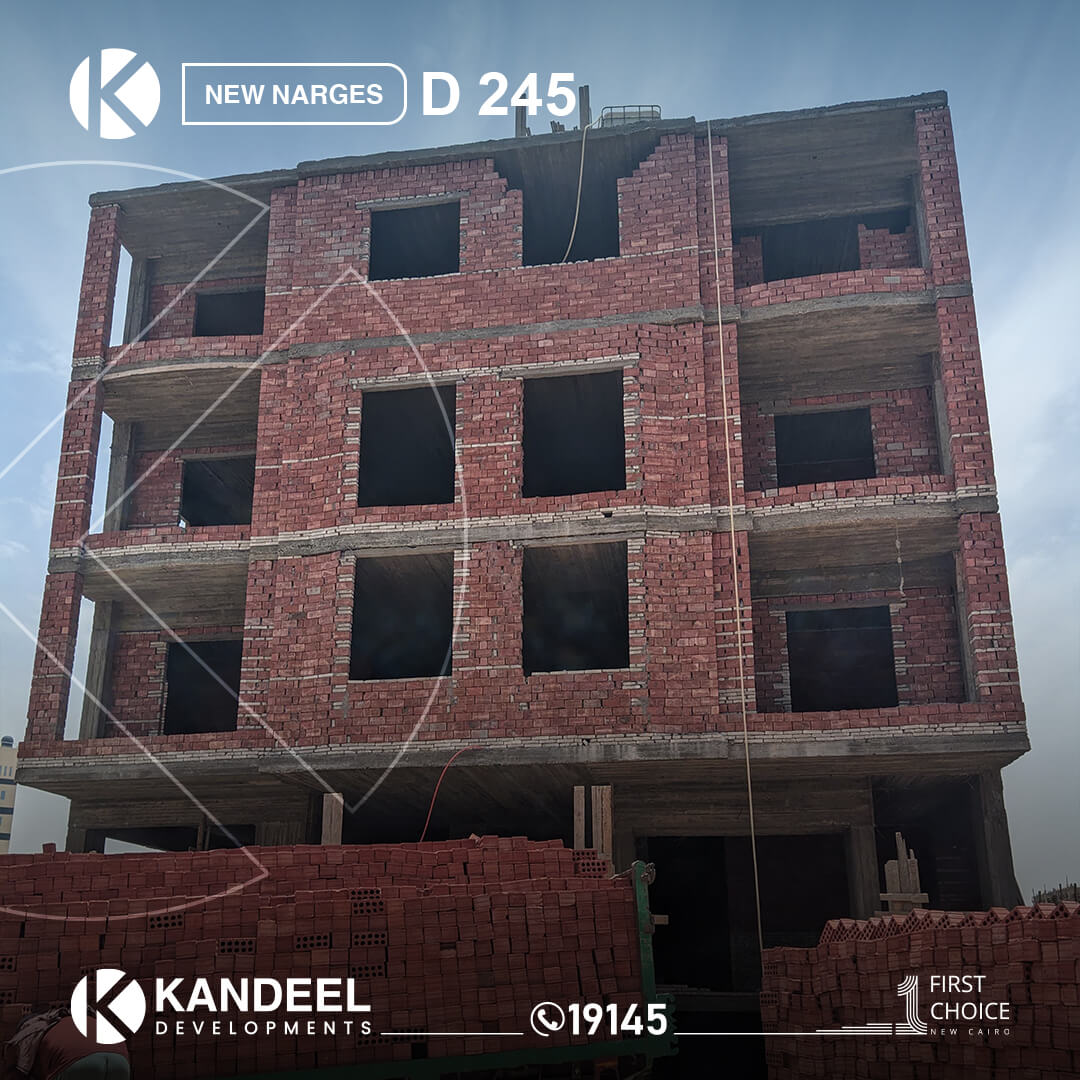

مشروع D245 في النرجس الجديدة
تحديث أكتوبر 2025
في مشروع D245 – النرجس الجديدة، تم الانتهاء من جميع أعمال التشطيبات بالكامل، ويتبقى فقط تنفيذ تشطيب المدخل الرئيسي، استعدادًا للانتهاء التام من المشروع وفق أعلى معايير الجودة.
تحديث اكتوبر 2024
تم الانتهاء من تأسيس كهرباء البدروم والارضي والأول والثاني والثالث وغرف السطح

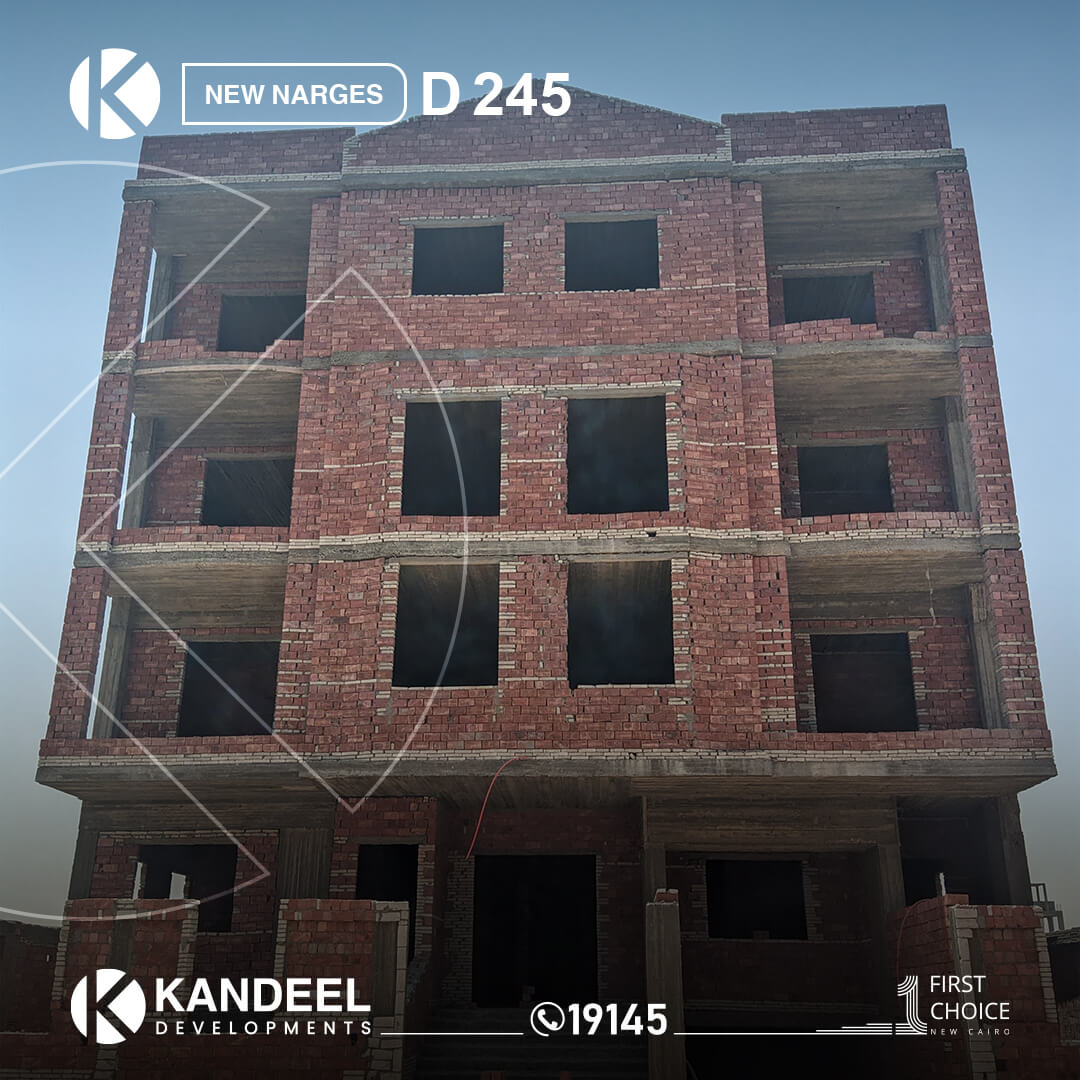

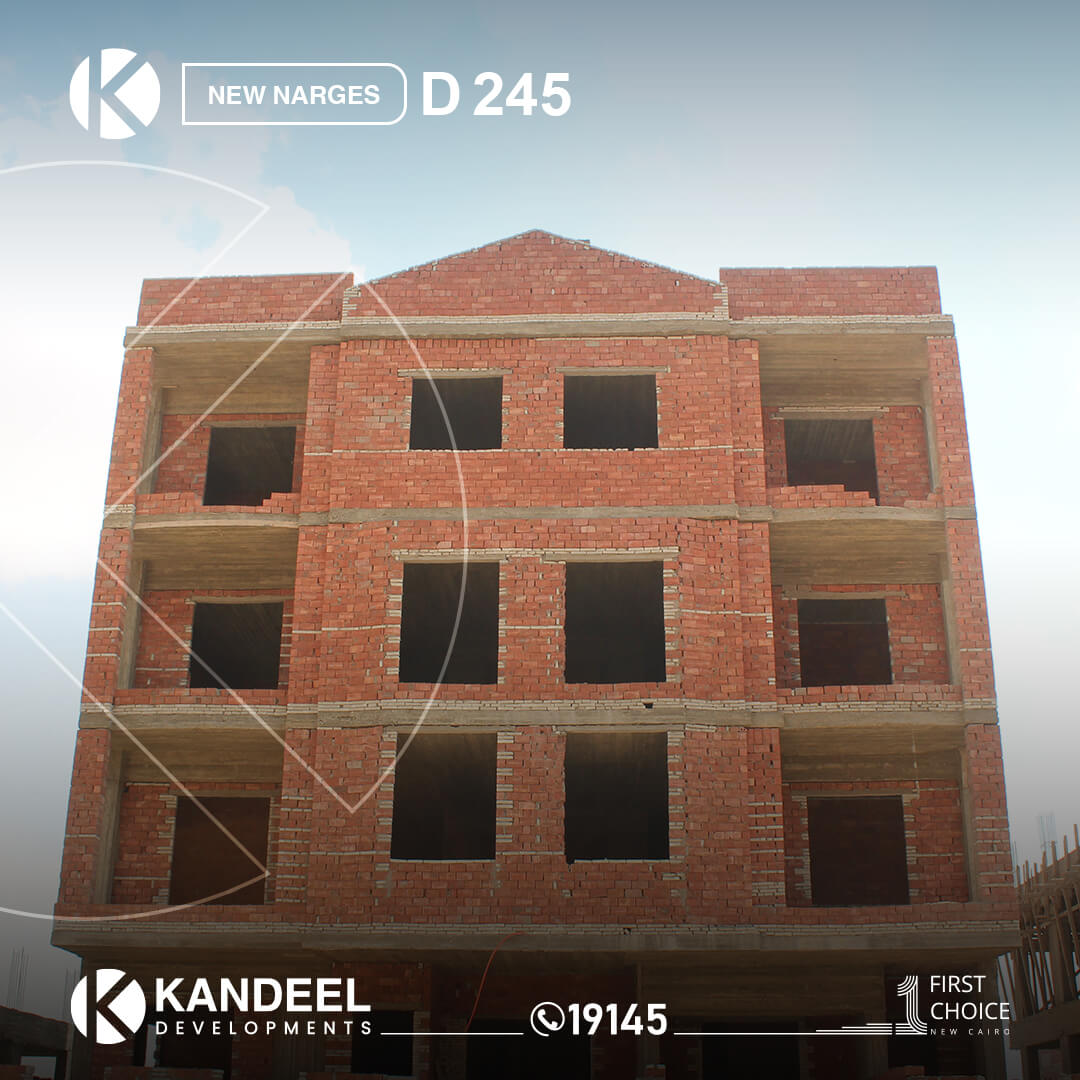

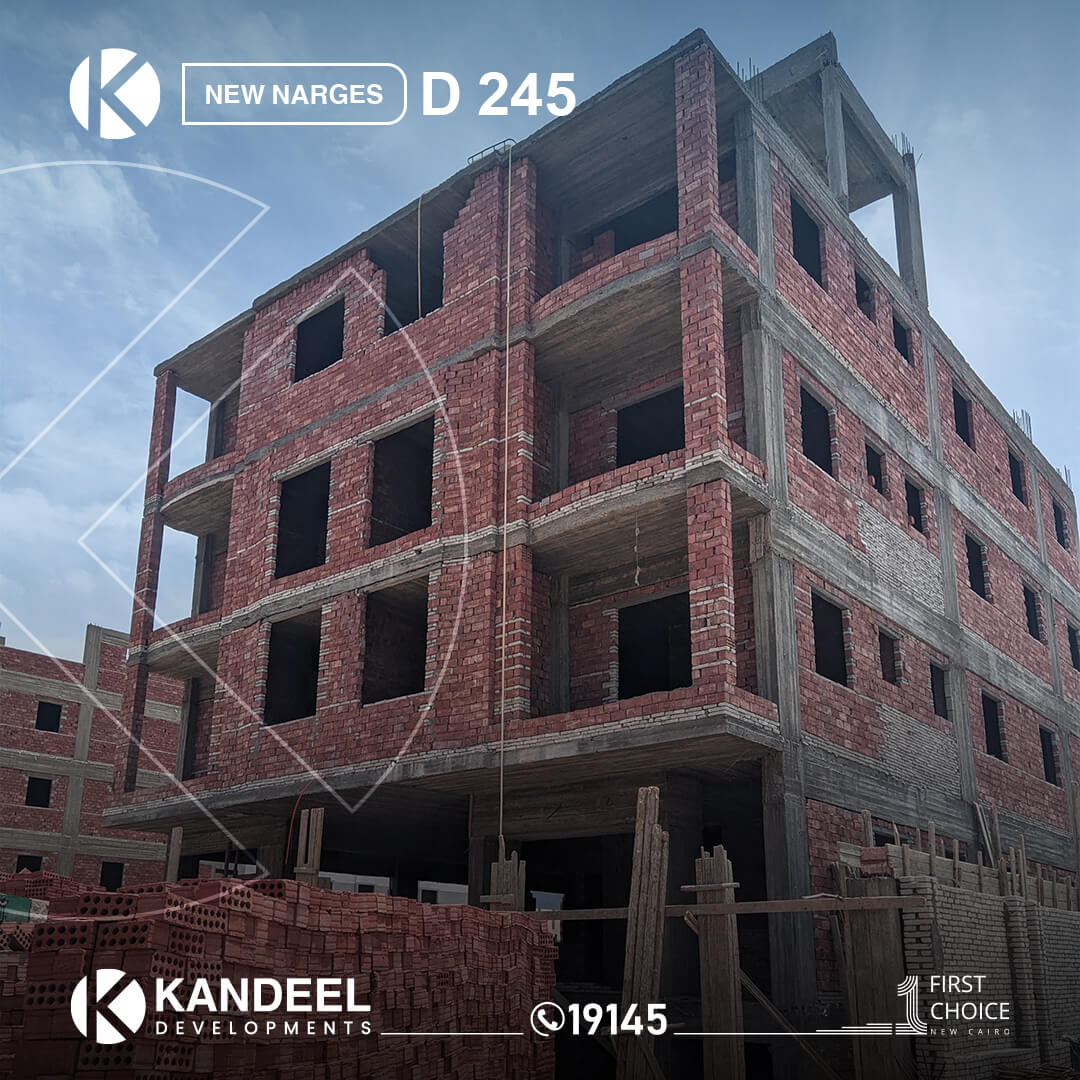

تم الانتهاء من اعمال محاره اسقف وحوائط البدروم والارضي والأول والثاني والثالث داخلي وغرف السطح وخارجي
تم الانتهاء من اعمال محاره السلم
تحديث اغسطس 2024

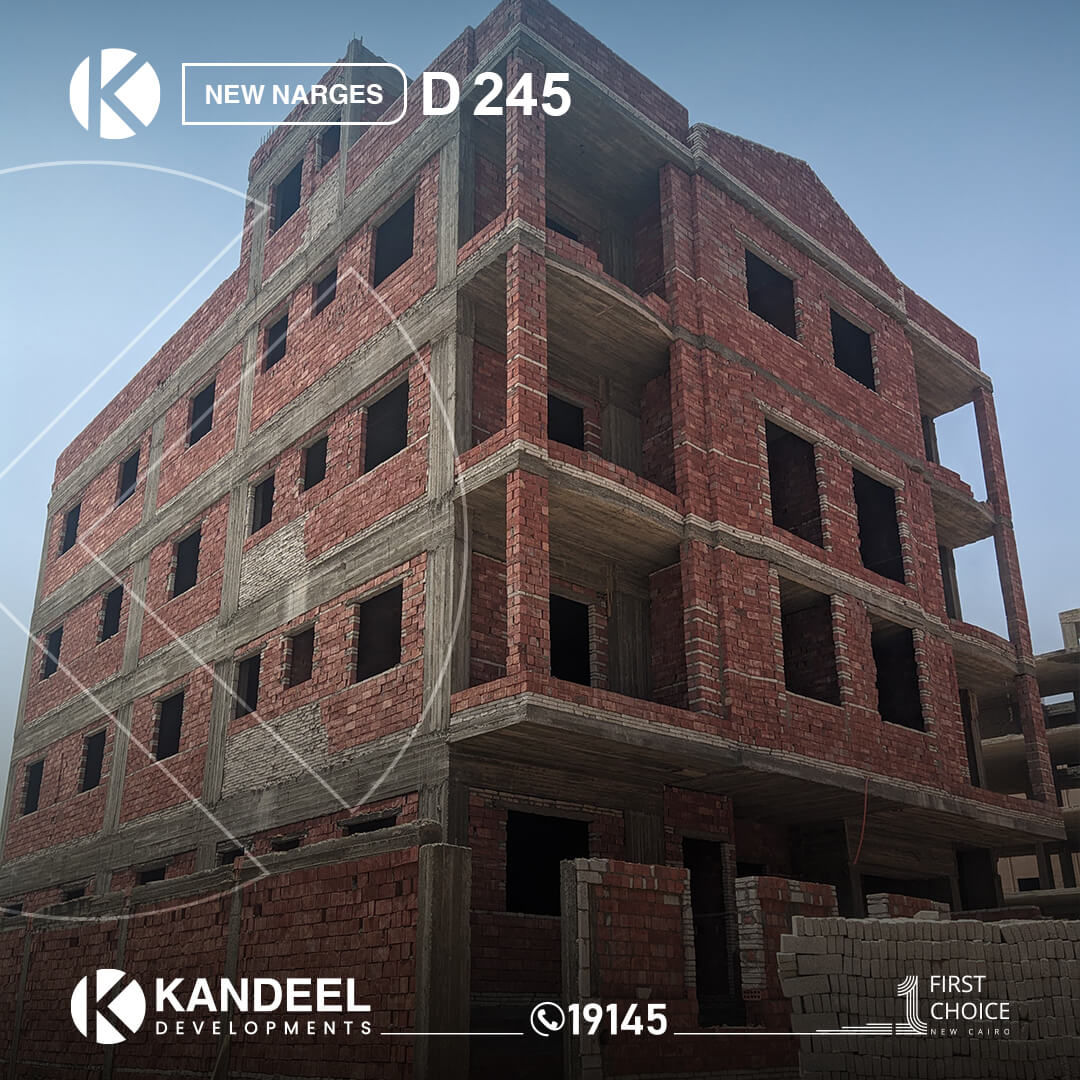

-تم الانتهاء من كافه اعمال المباني بالقطعه
-تم البدء بتنفيذ تجهيزات محاره اسقف وحوائط البدروم والارضي
تحديث يونيو 2024

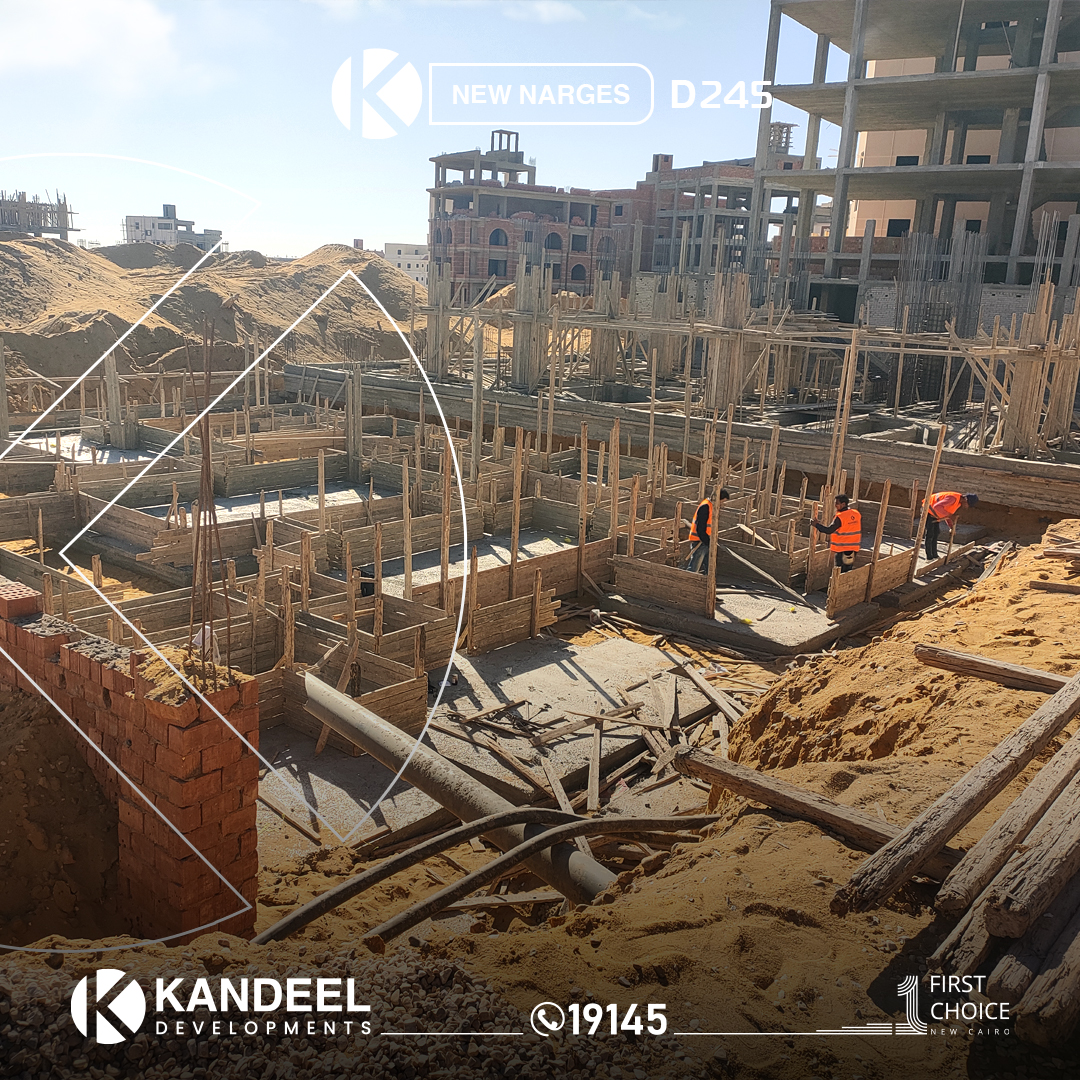

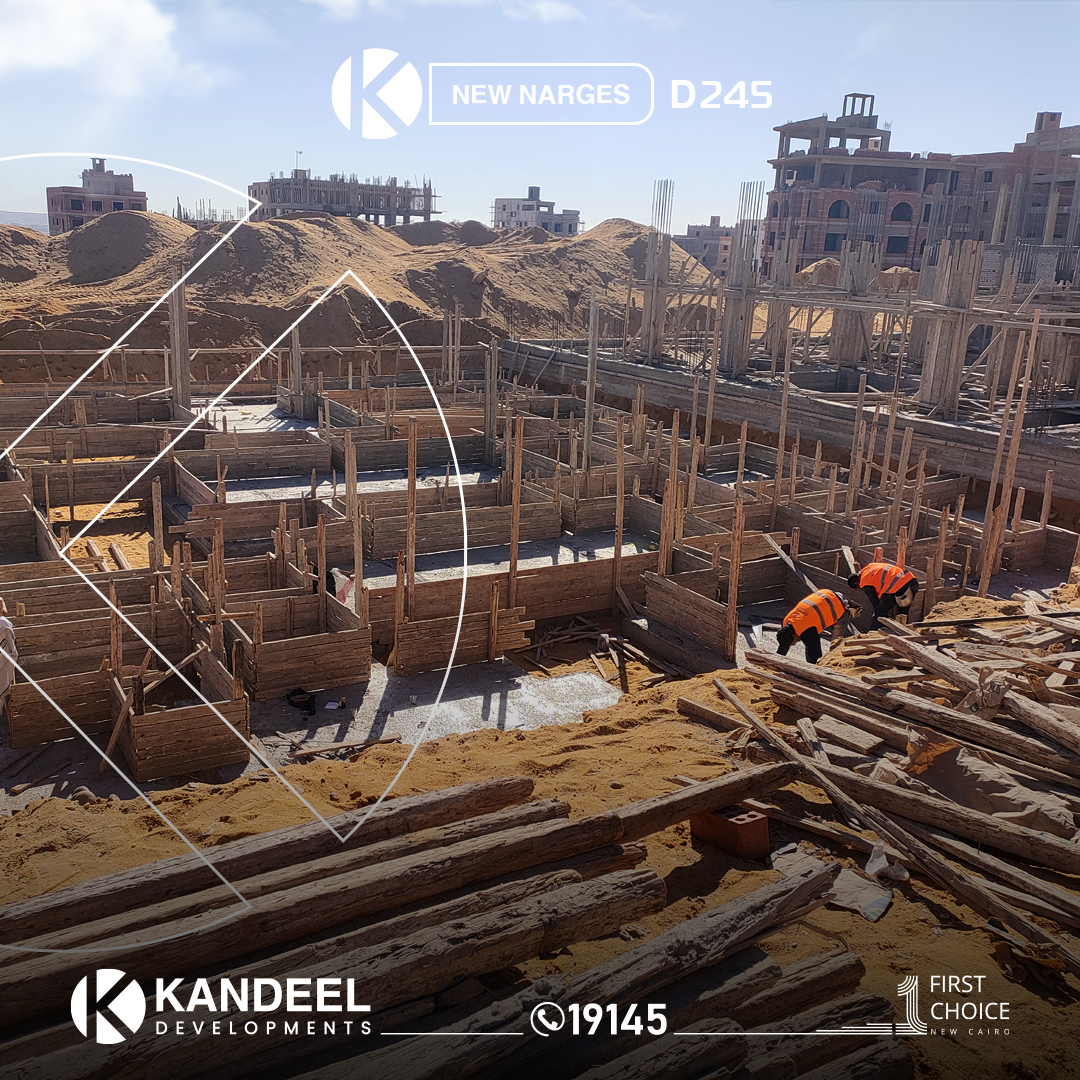

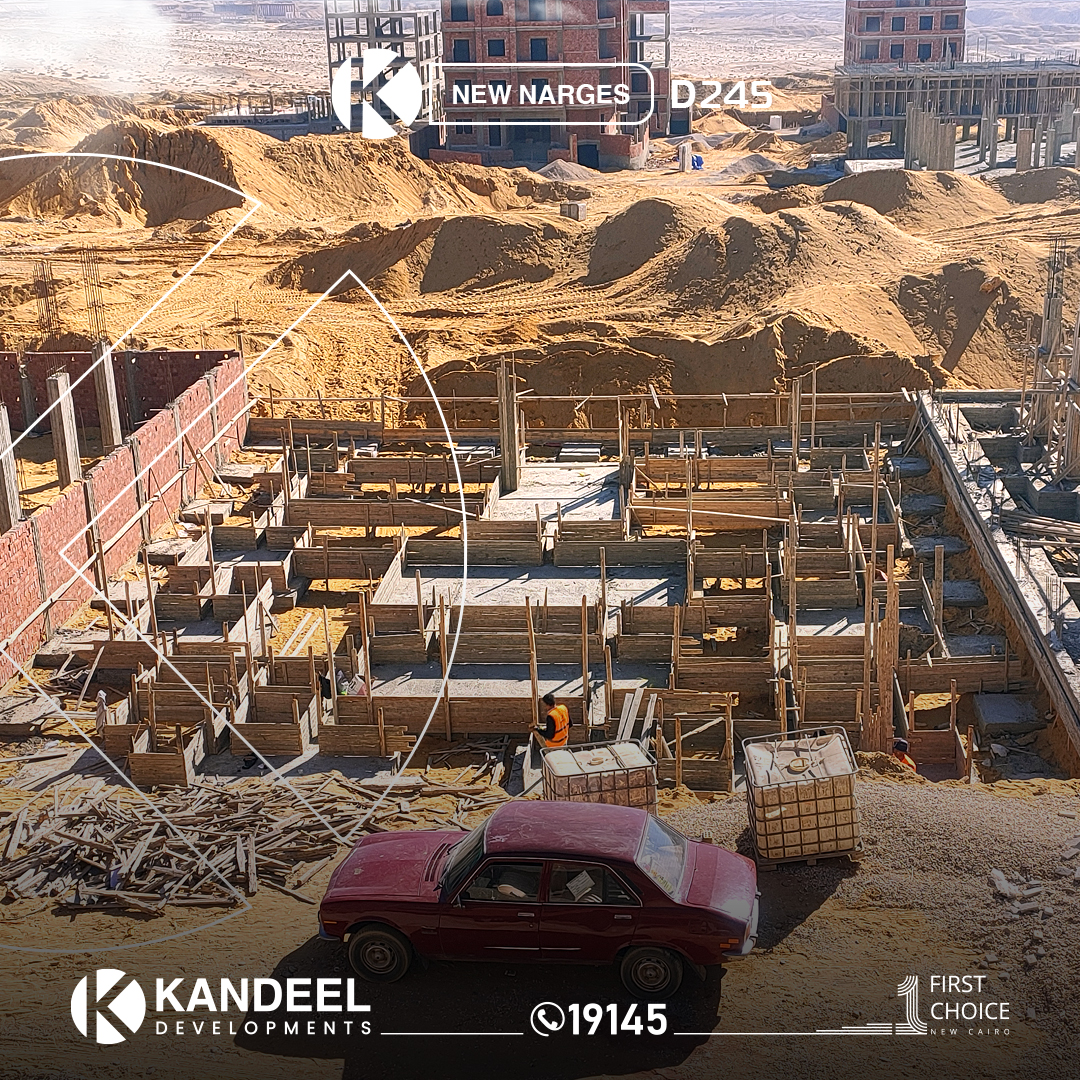

تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
تم الانتهاء من أعمال الغمر والدمك .
تم الانتهاء من كافة الأعمال الخرسانية .
تم الانتهاء من اعمال عزل وردم الاساسات .
تم الانتهاء من كافة أعمال المباني بالقطعة .

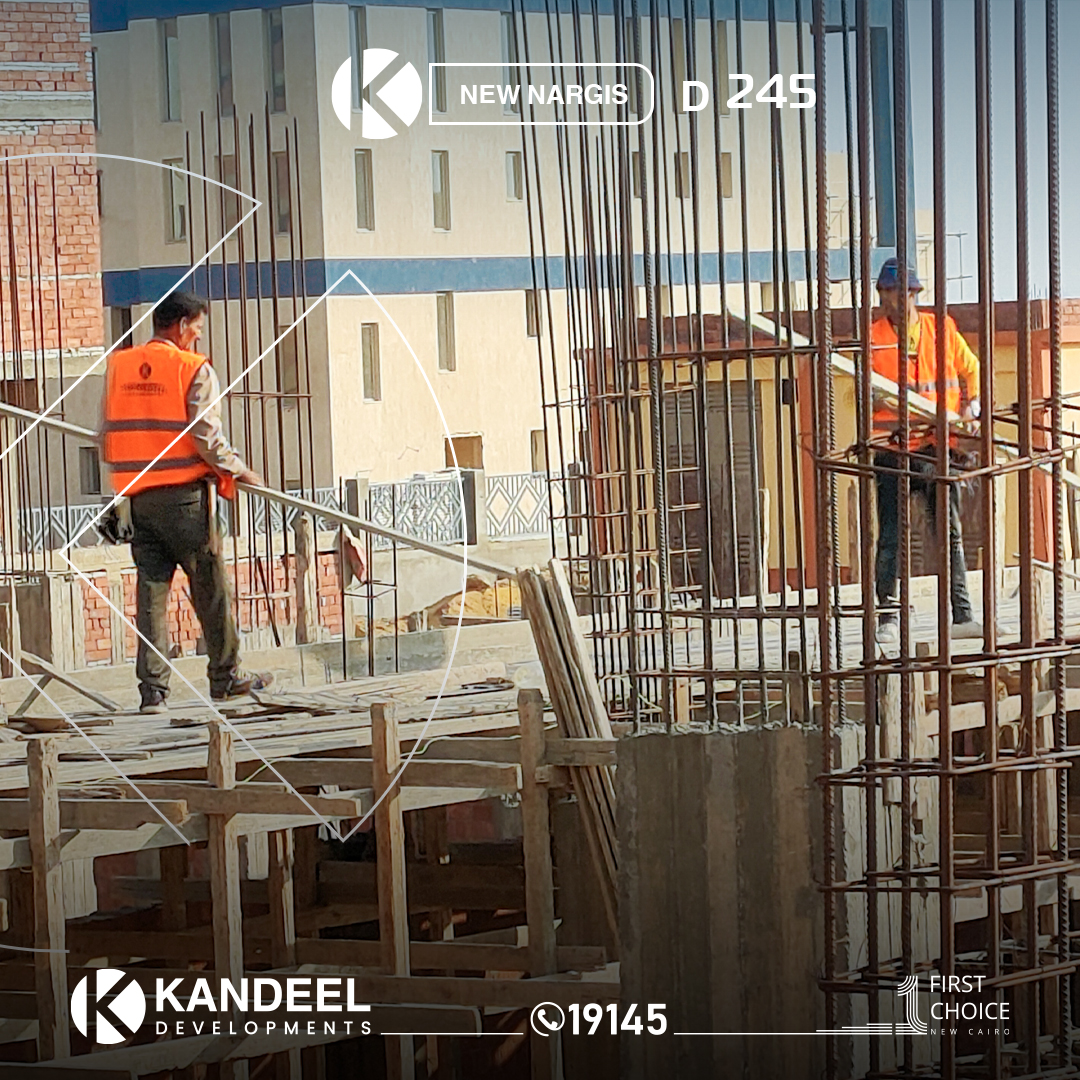

جاري أعمال تجهيز تأسيس الكهرباء .
تحديث مايو 2024
تم الانتهاء من اعمال الحفر والغمر والدك حتى المنسوب المطلوب.
* تم الانتهاء من كافة الأعمال الخرسانية.
تم الانتهاء من اعمال عزل وردم الاساسات.
تم الانتهاء من اعمال مباني البدروم والاسوار الجانبية والخلفية.
تم الانتهاء من اعمال مباني الأرضي والأول والثاني والثالث علوي.
جاري اعمال مباني السطح.
جاري أعمال تجهيز تأسيس الكهرباء.
تحديث ابريل 2024
تم الانتهاء من اعمال الحفر والغمر والدك حتى المنسوب المطلوب.

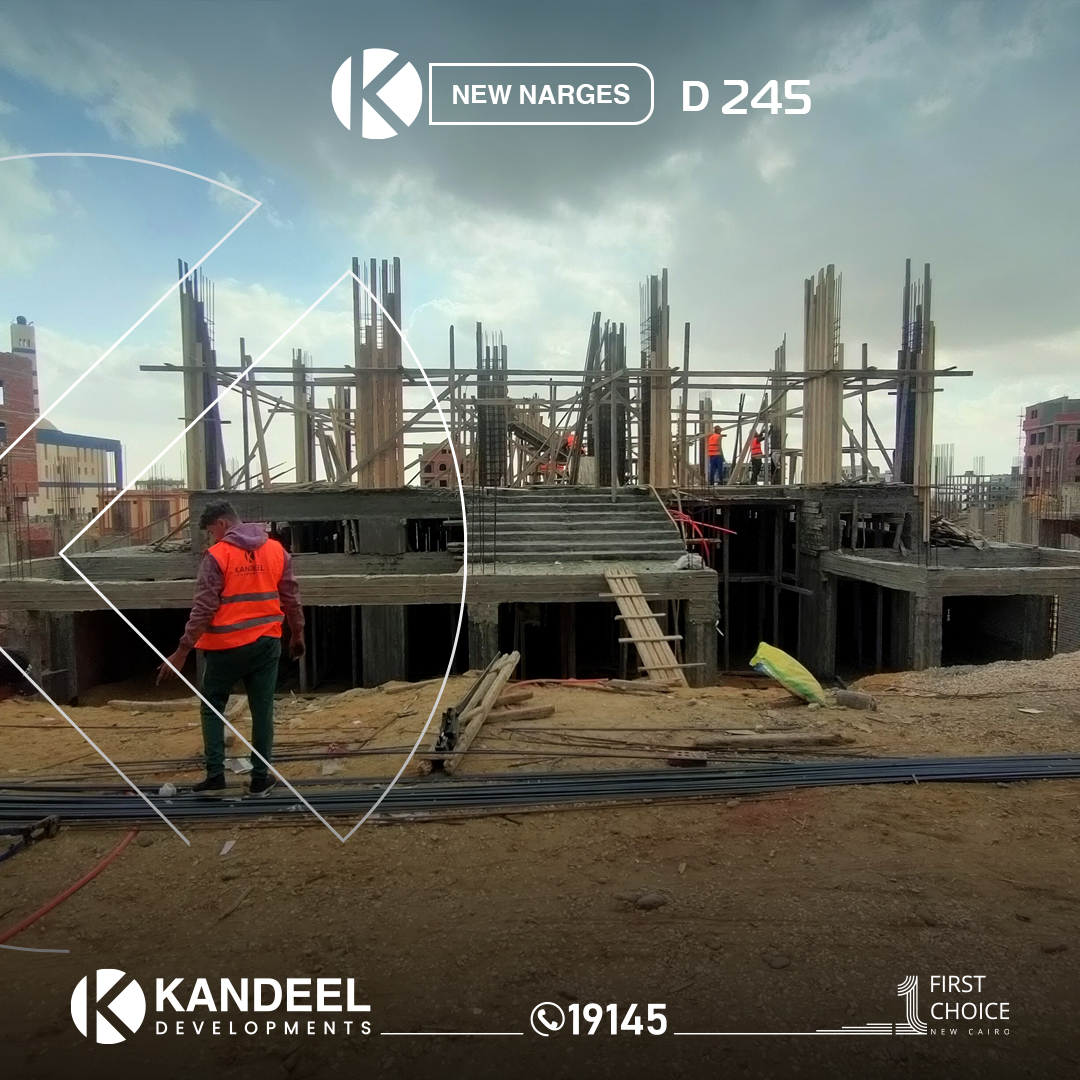

تم الانتهاء من اعمال النجارة العادية والمسلحة للأساسات.
تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف البدروم وسقف المشايات.
تم الانتهاء من اعمال عزل وردم الاساسات.

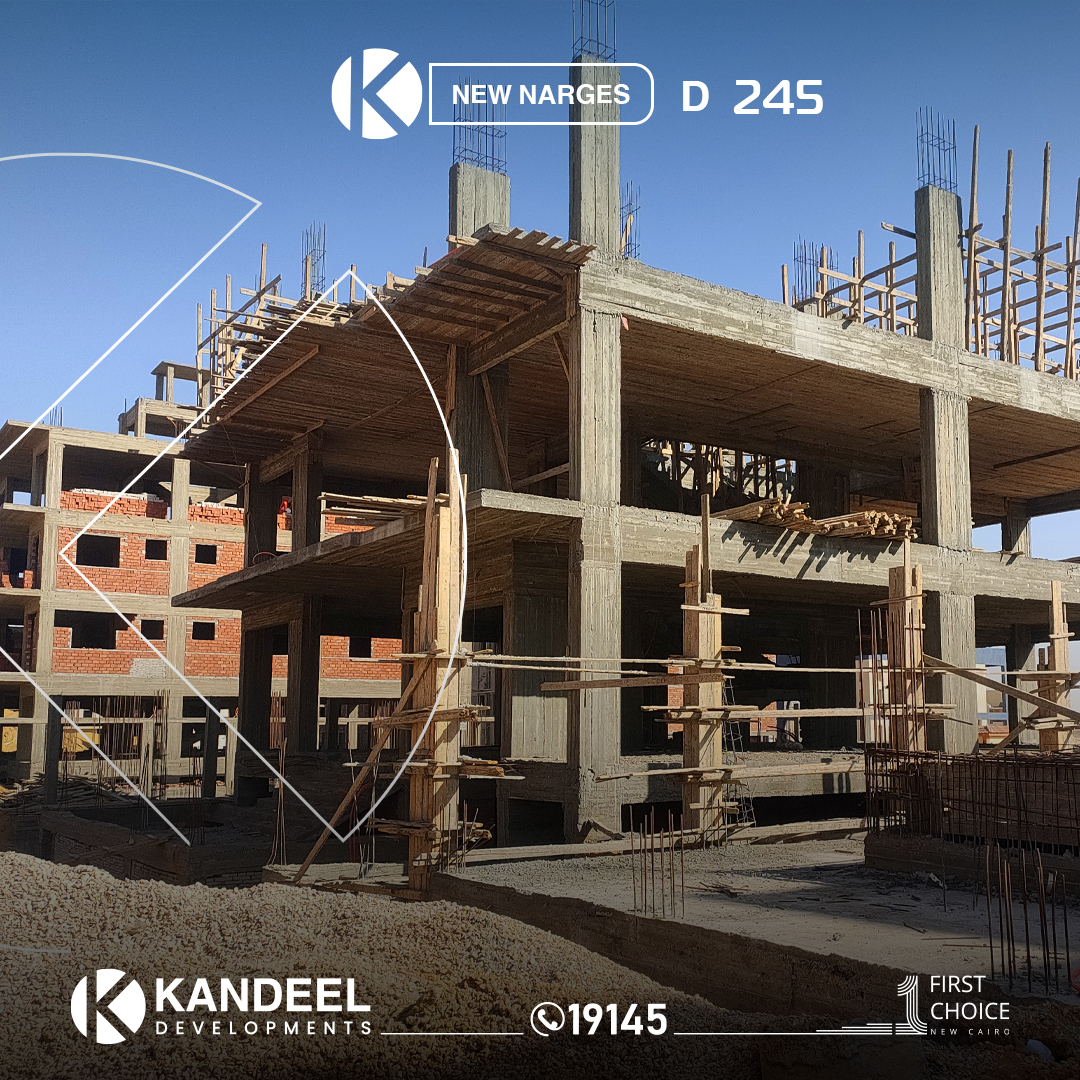

تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الارضي.

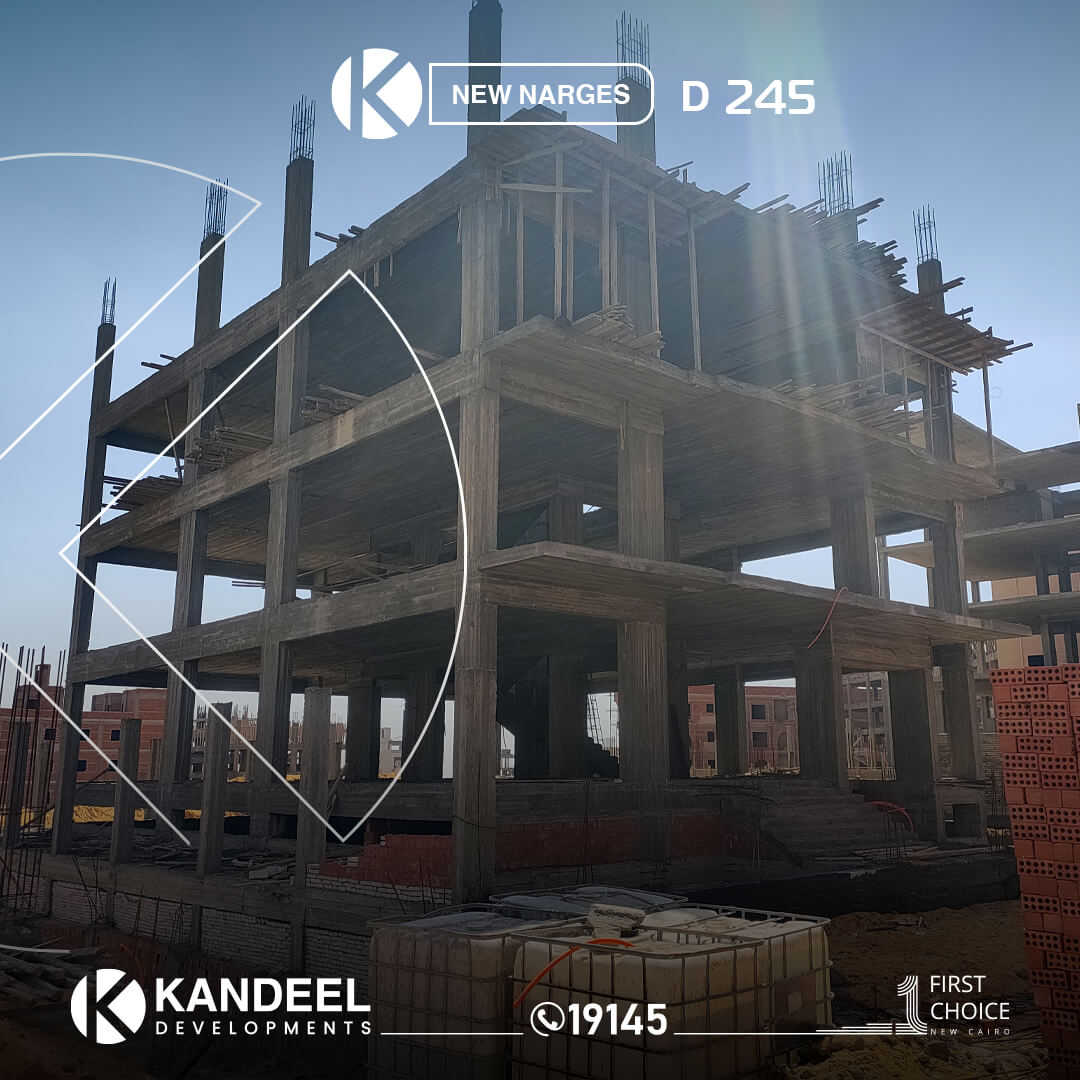

تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الاول علوي.

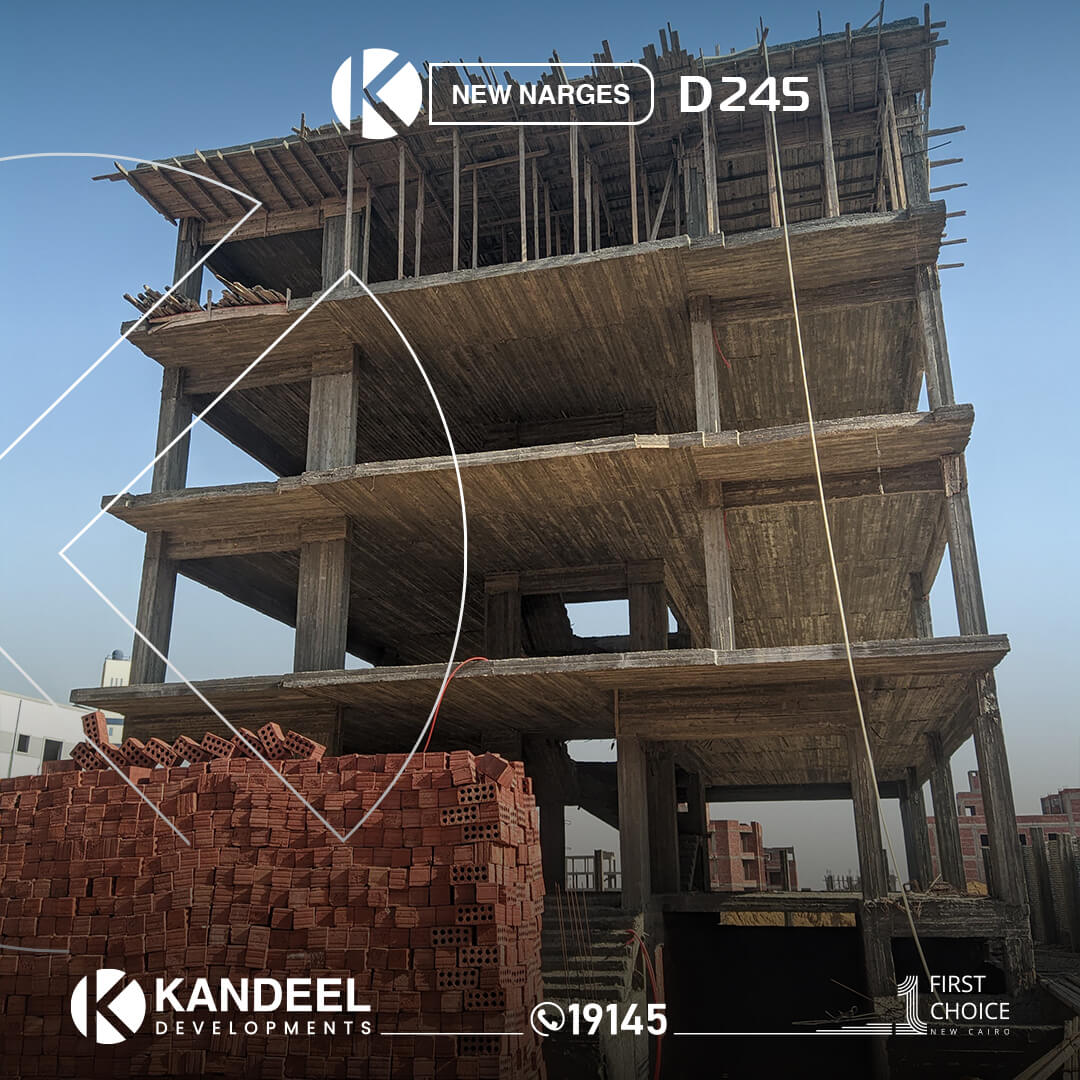

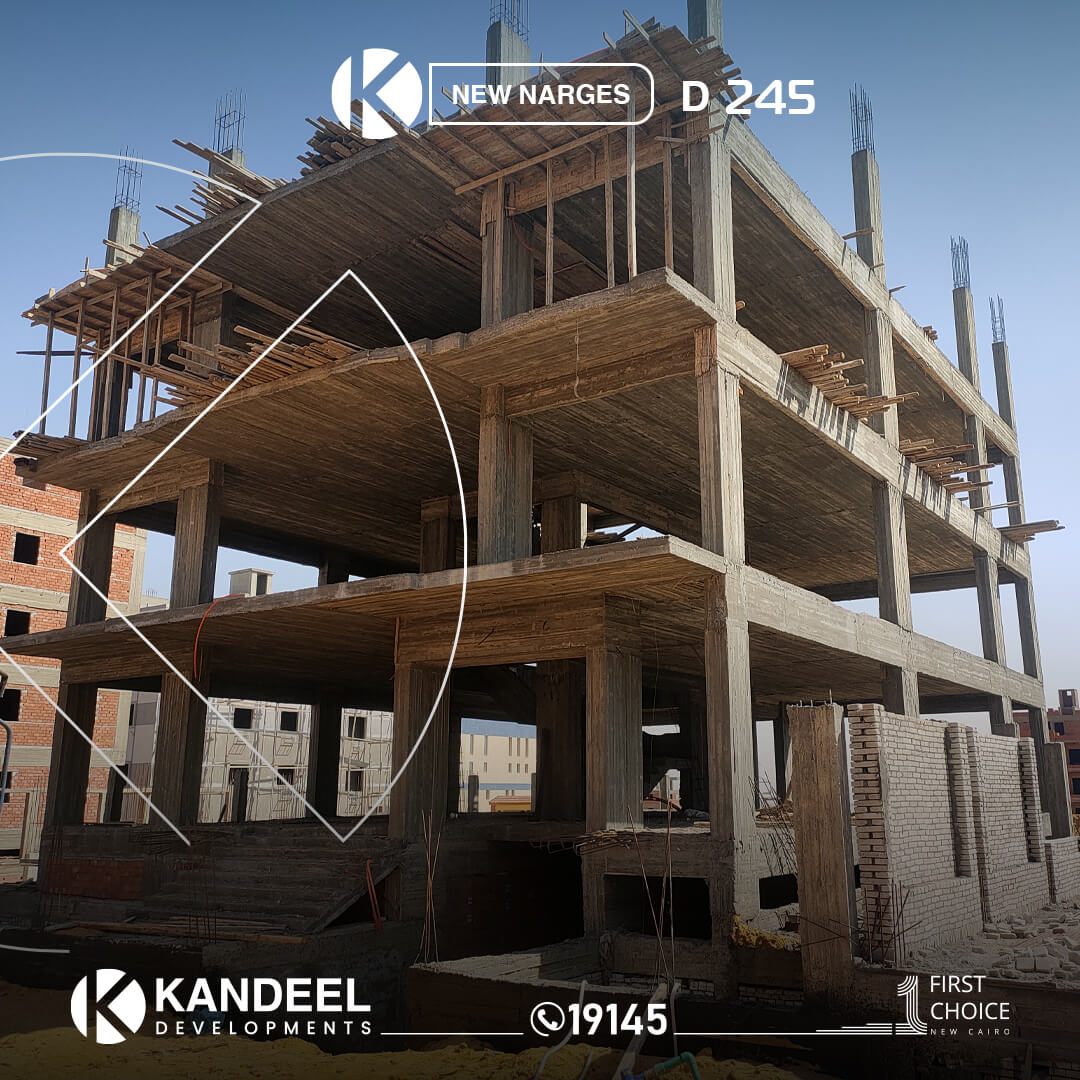

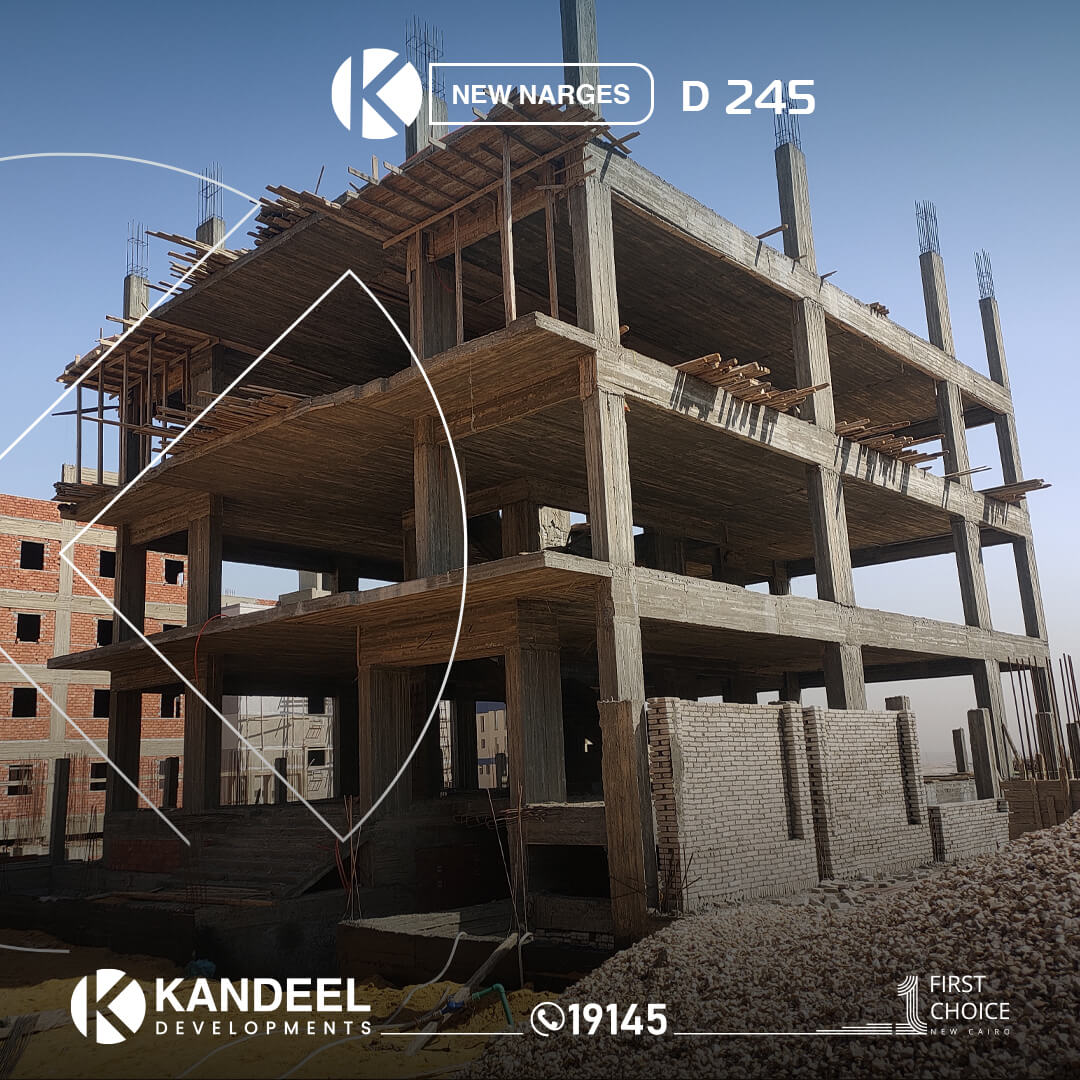

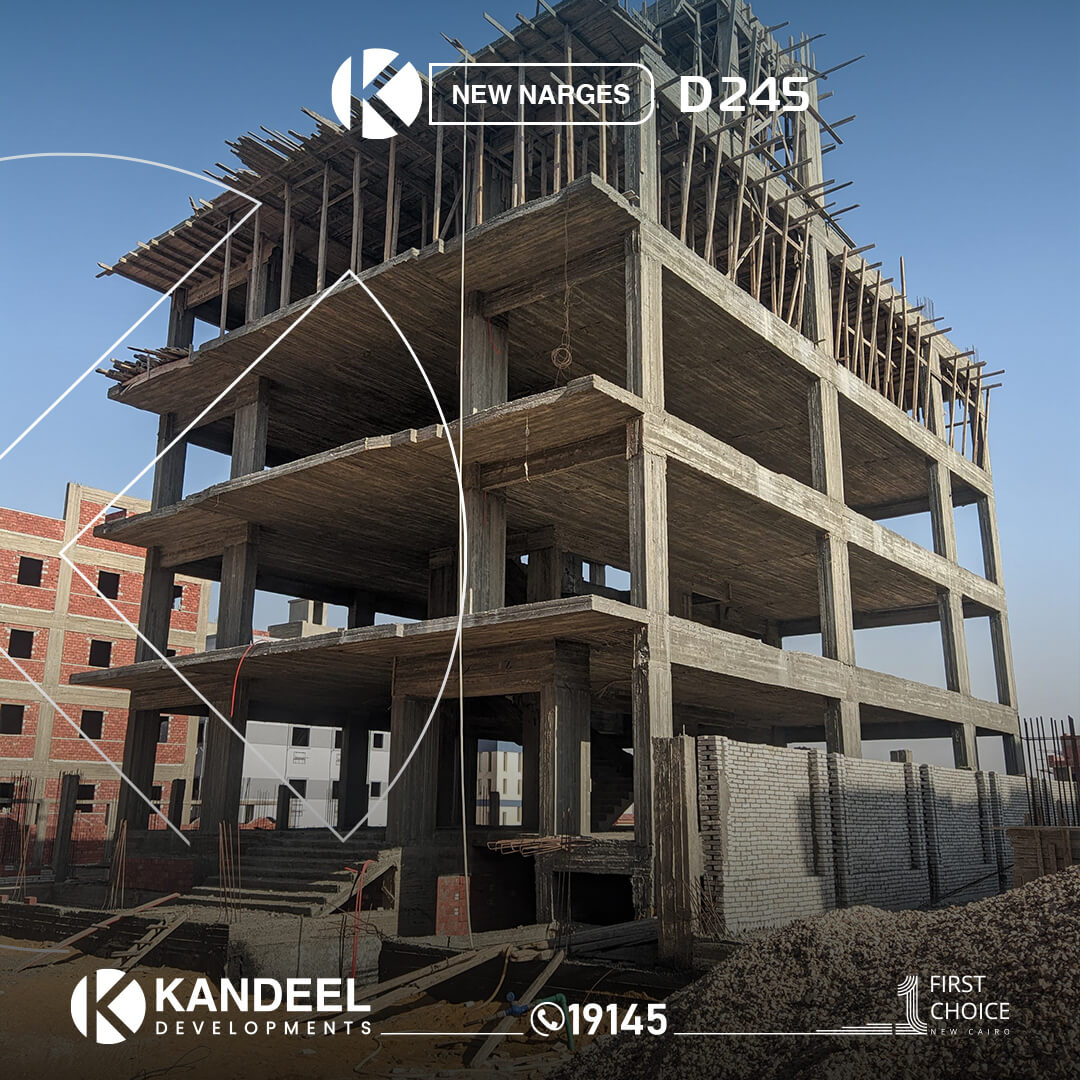

تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الثاني علوي.
تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الثالث.
تم الانتهاء من اعمال مباني البدروم.
جاري اعمال نجارة وحدادة أعمدة وسقف غرف السطح.
جاري اعمال تجهيز مباني الدور الارضي والاسوار الجانبية والخلفية
تحديث مارس 2024
تم الانتهاء من اعمال الحفر والغمر والدك حتي المنسوب المطلوب .
تم الانتهاء من اعمال النجارة العادية والمسلحة للأساسات .
تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف البدروم وسقف المشايات .
تم الانتهاء من اعمال عزل وردم الاساسات .
تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الارضي .
تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الاول علوي .
تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الثاني علوي .
تم الانتهاء من اعمال نجارة وحدادة اعمدة الدور الثالث .
تم الانتهاء من اعمال مباني البدروم .
جاري اعمال نجارة وحدادة سقف الدور الثالث علوي .
جاري اعمال تجهيز مباني الدور الارضي والاسوار الجانبية والخلف
تحديث فبراير 2024
- تم الانتهاء من اعمال الحفر والغمر والدك حتي المنسوب المطلوب .
- تم الانتهاء من اعمال النجارة العادية والمسلحة للأساسات .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف البدروم وسقف المشايات .
- تم الانتهاء من اعمال عزل وردم الاساسات .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الارضي .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الاول علوي .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة الدور الثاني علوي .
- تم الانتهاء من اعمال مباني البدروم .
جاري اعمال نجارة وحدادة سقف الدور الثاني علويa
تحديث يناير 2024
- تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
- تم الانتهاء من اعمال الغمر بالمياة والدمك .
- تم الانتهاء من اعمال النجارة العادية للأساسات .
- تم الانتهاء من اعمال نجارة وحدادة القواعد المسلحة للاساسات والاسوار .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة البدروم .
- تم الانتهاء من اعمال عزل وردم الاساسات .
- تم الانتهاء من اعمال نجارة وحدادة سقف المشايات .
- تم الانتهاء من اعمال نجارة وحدادة سقف البدروم .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة الدور الارضي .
- جاري اعمال نجارة وحدادة سقف الدور الارضي .
تحديث ديسمبر 2023
- تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
- تم الانتهاء من اعمال الغمر بالمياة والدمك .
- تم الانتهاء من اعمال النجارة العادية للأساسات .
- تم الانتهاء من اعمال نجارة وحدادة القواعد المسلحة للاساسات والاسوار .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة البدروم .
- تم الانتهاء من اعمال عزل وردم الاساسات .
- جاري اعمال نجارة وحدادة سقف المشايات .
تحديث نوفمبر 2023
- تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
- تم الانتهاء من اعمال الغمر بالمياة والدمك .
- تم الانتهاء من اعمال النجارة العادية للأساسات .
- جاري اعمال نجارة وحدادة القواعد المسلحة للاساسات والاسوار .
