تطورات الإنشاء | مشروع I Blue Point | الحي الرابع – بيت الوطن | القاهرة الجديدة
تابع اخر تطورات مشروع مشروع Blue Point الحي الرابع بيت الوطن – القاهرة الجديدة

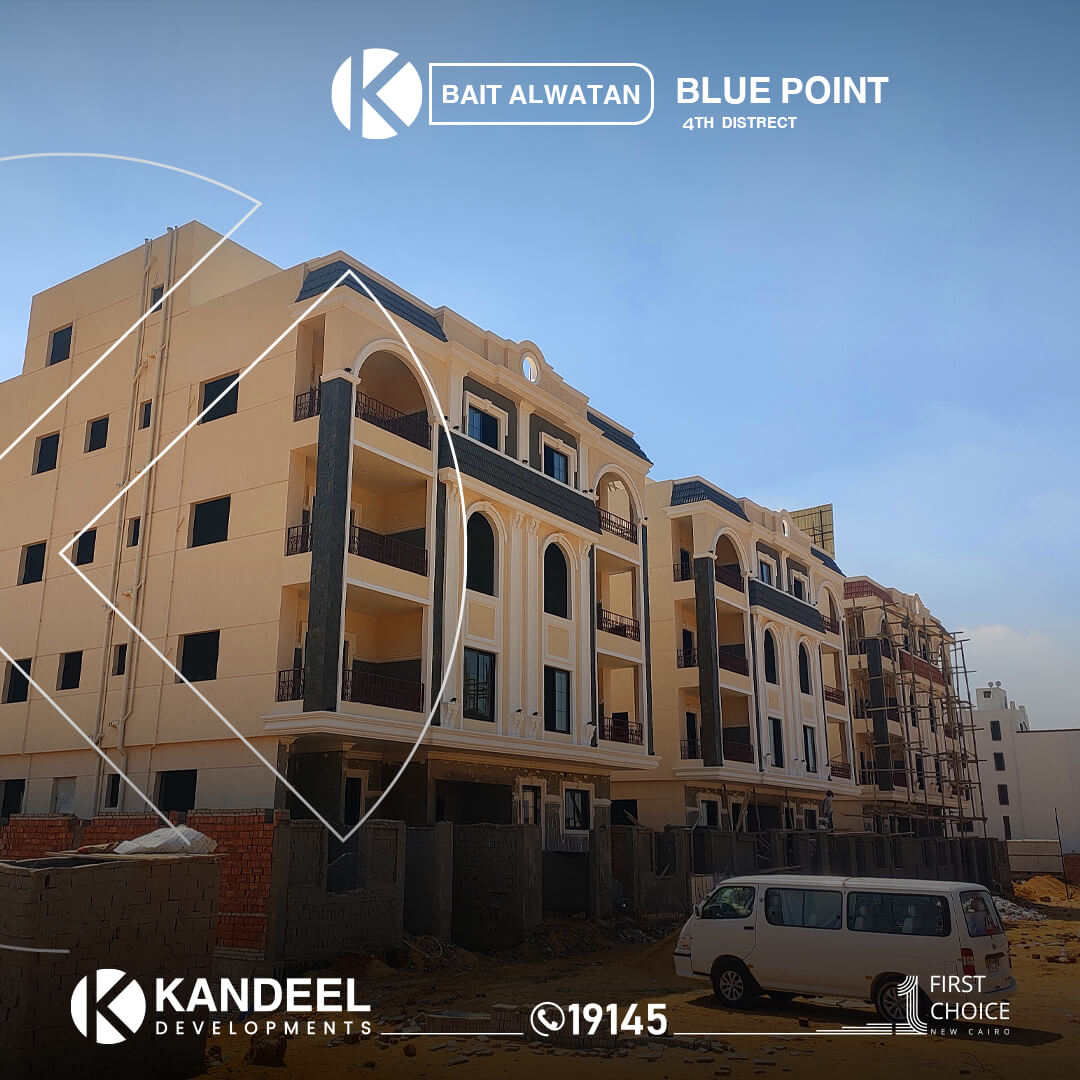

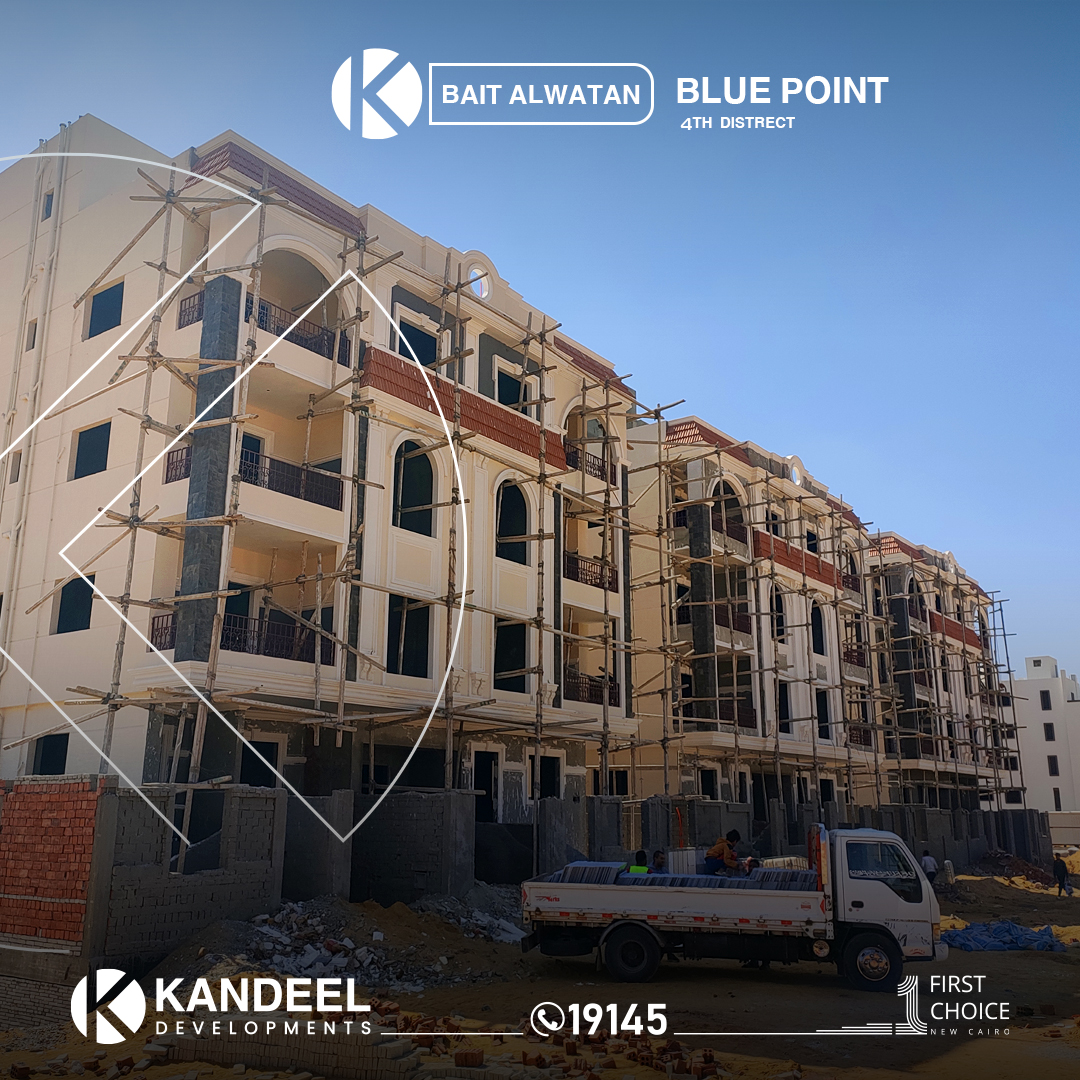

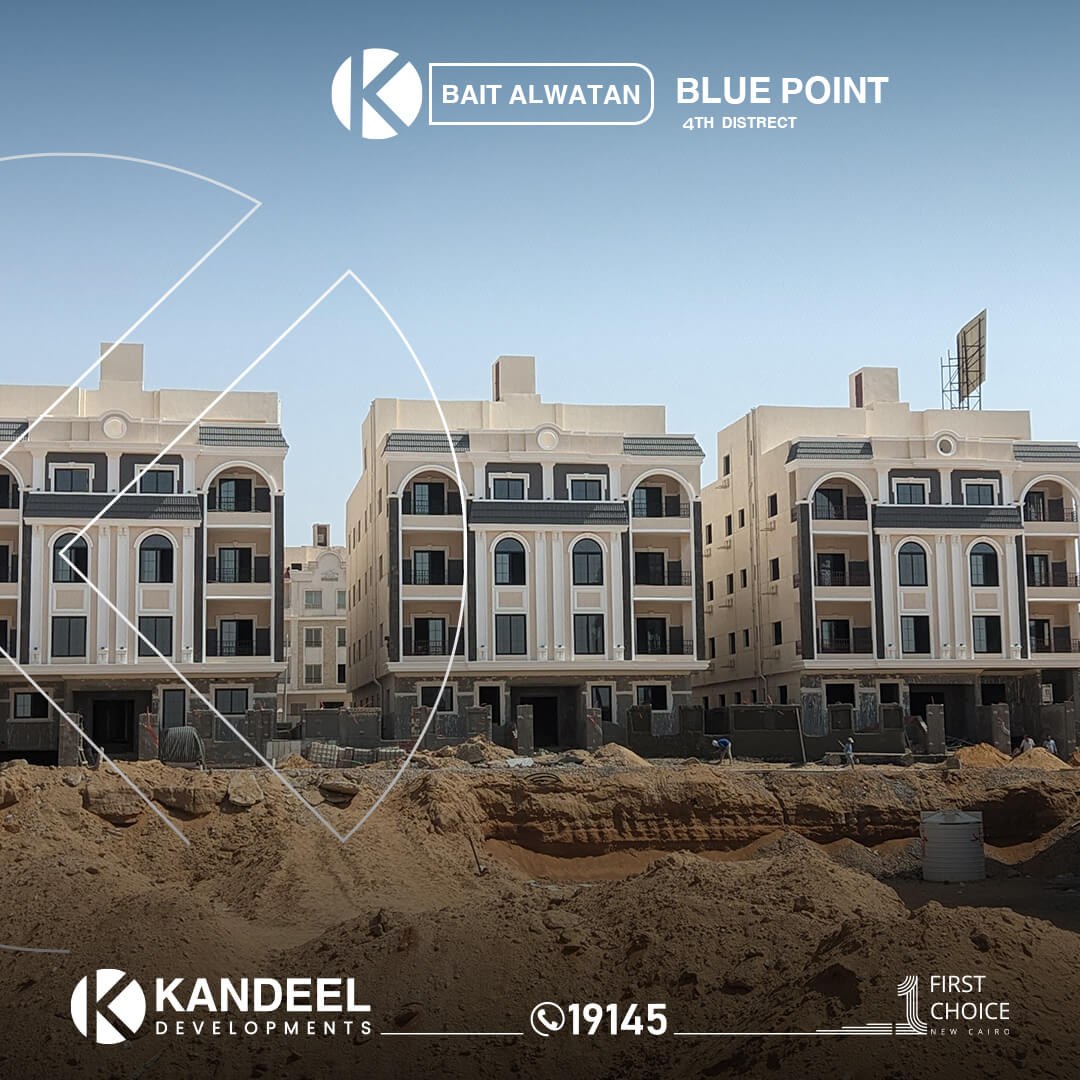

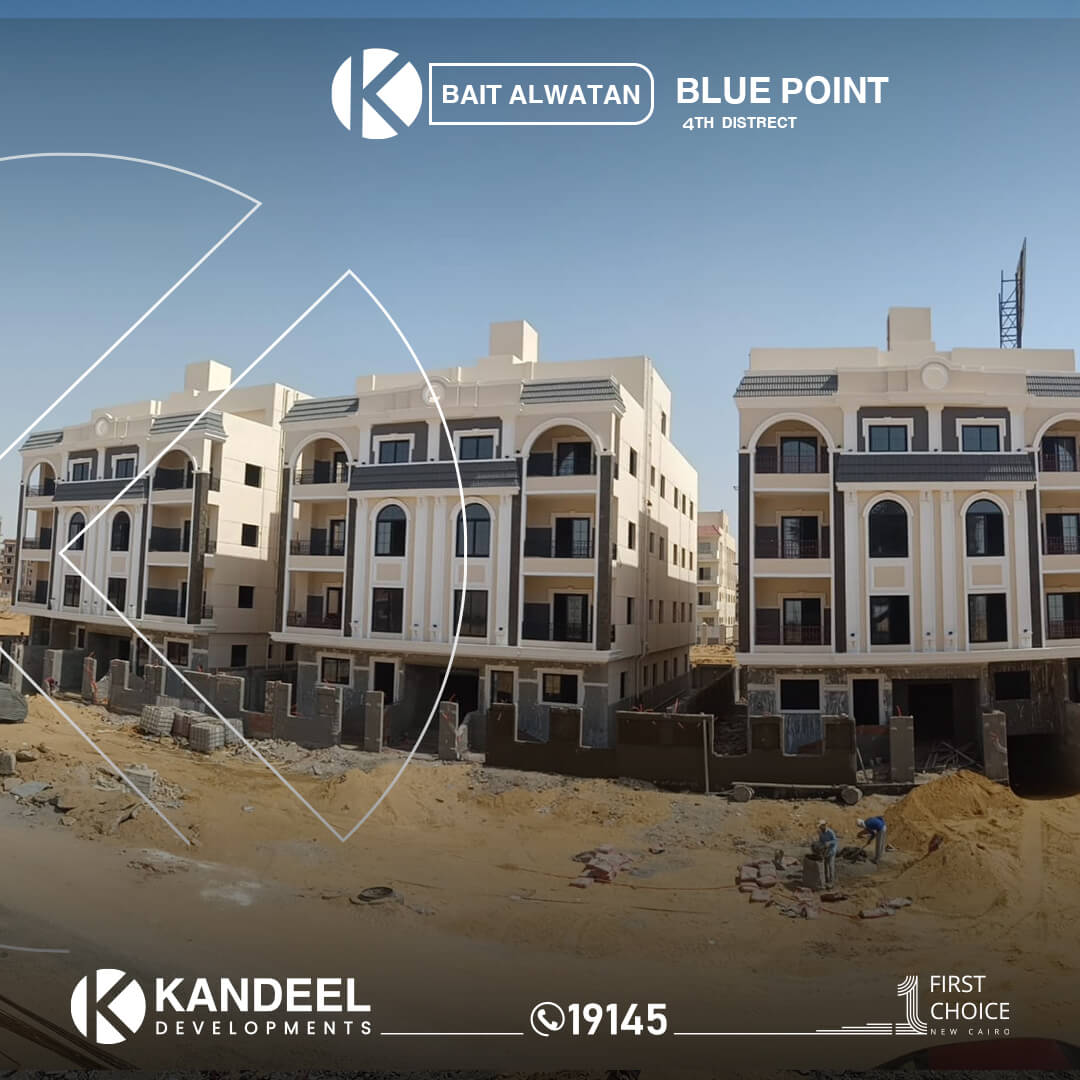

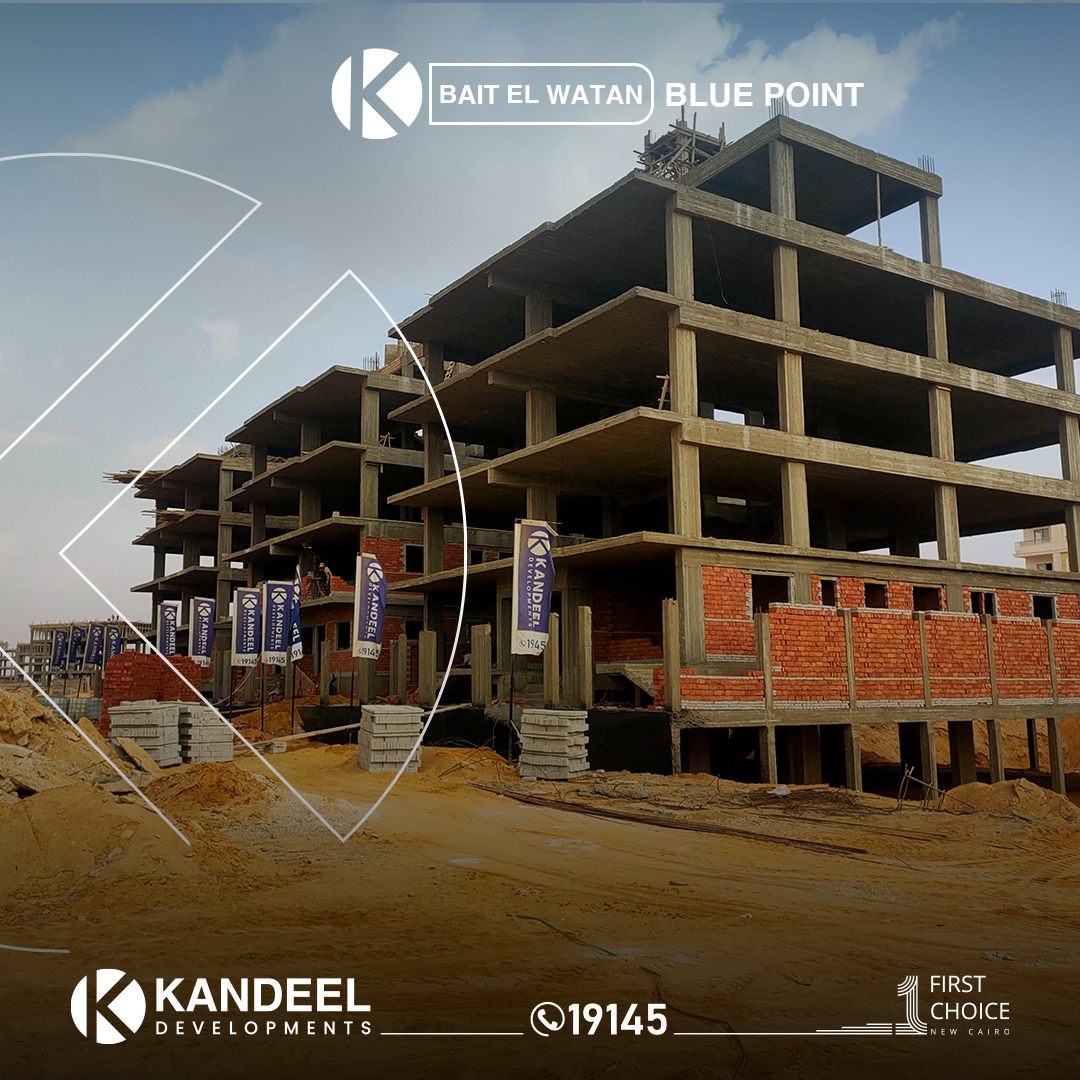

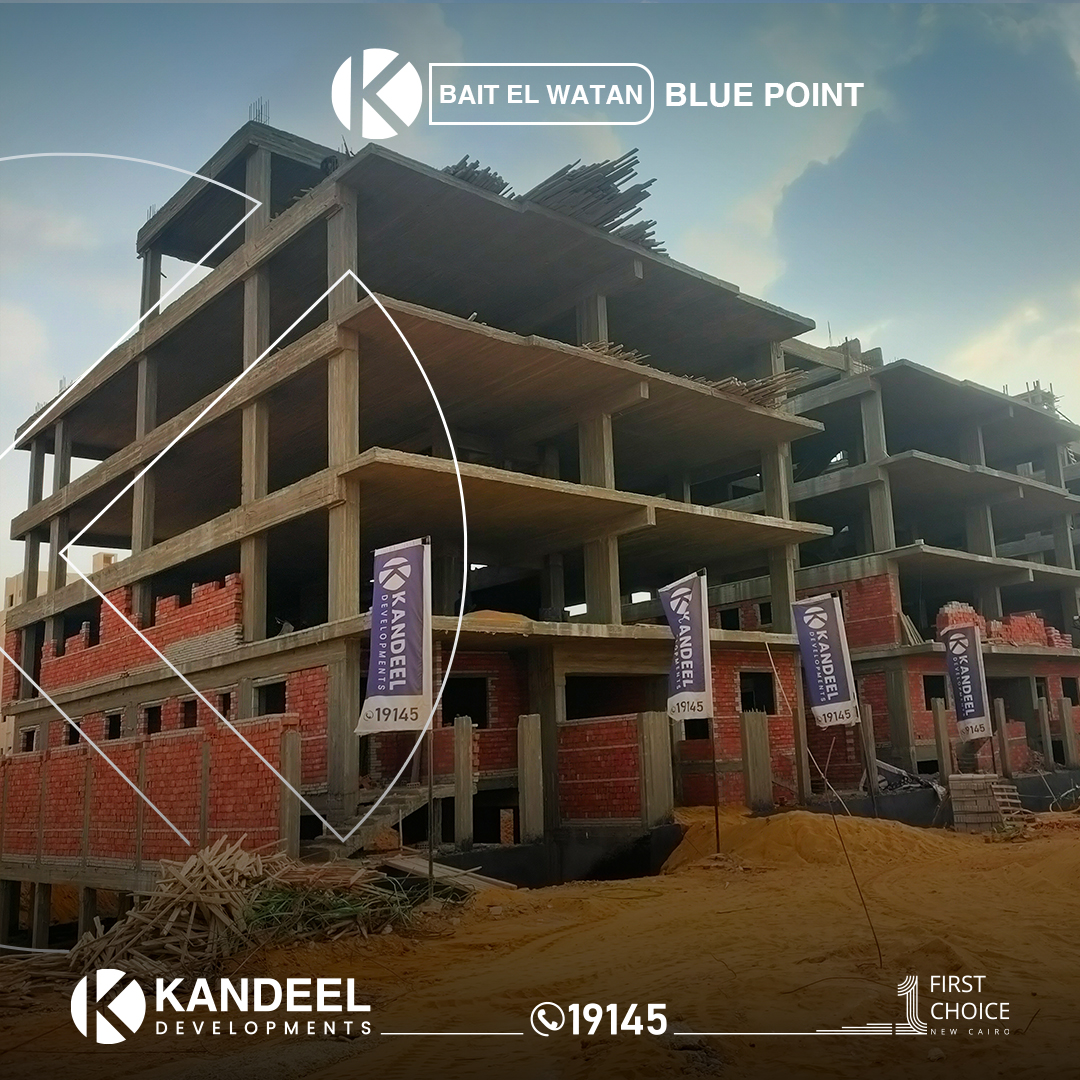

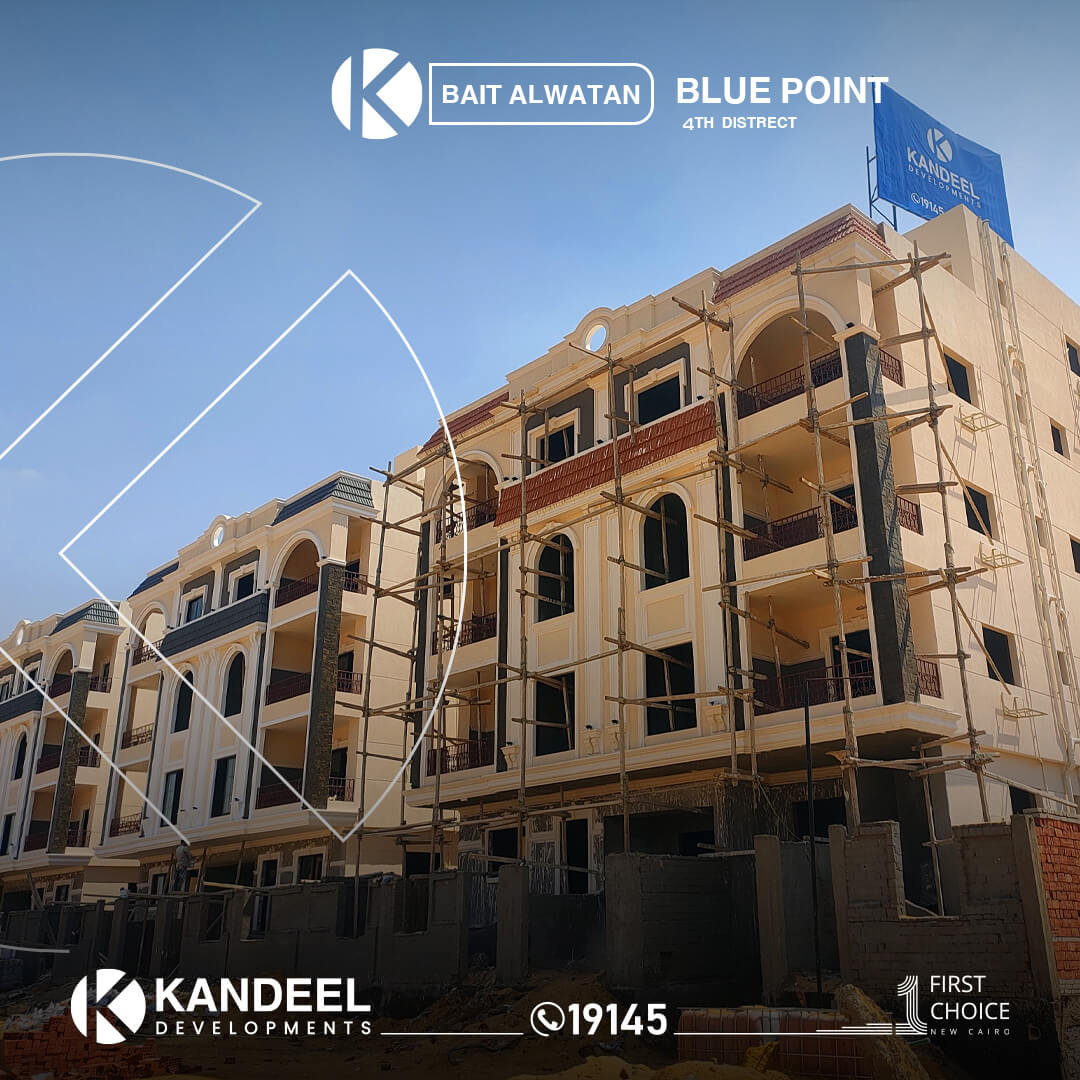

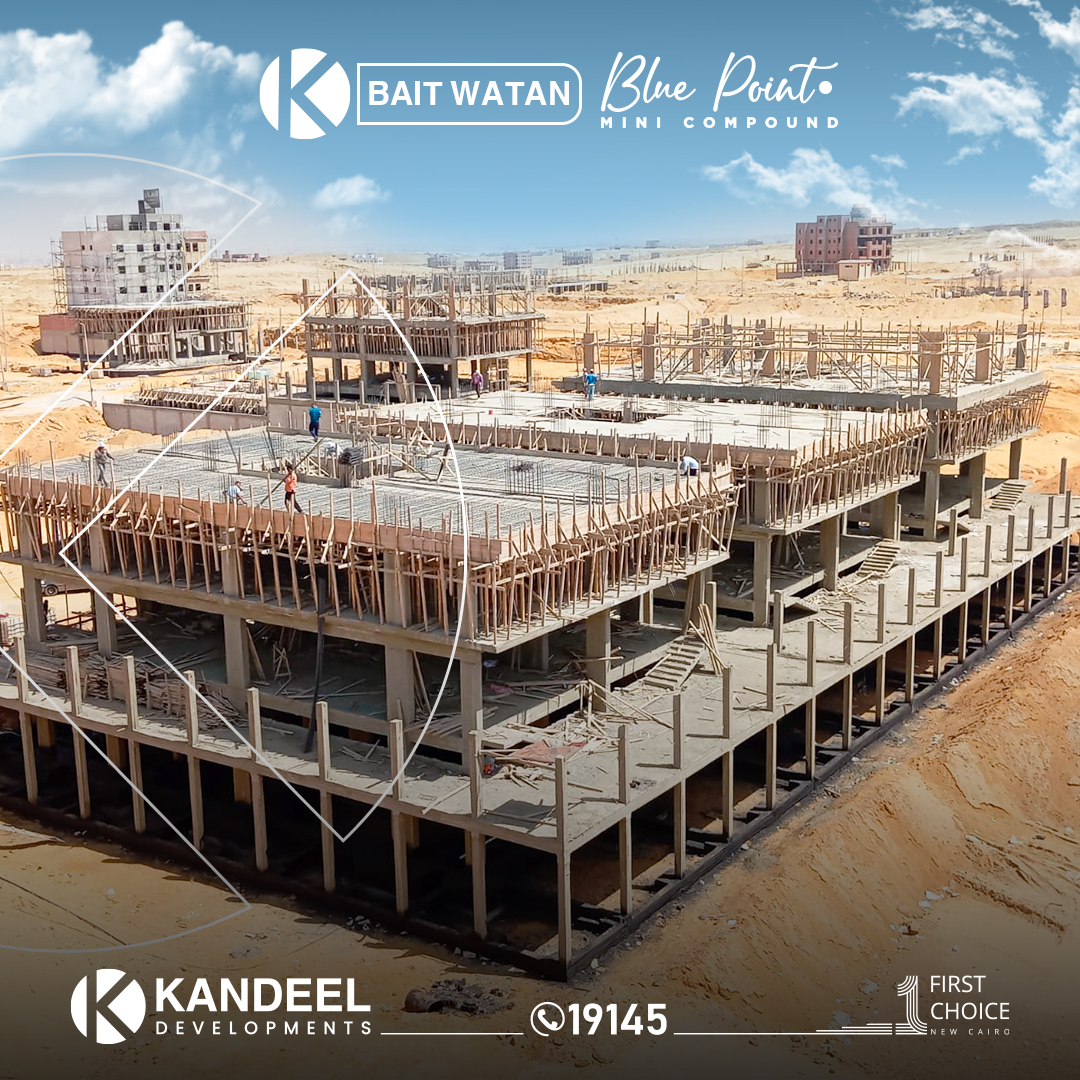

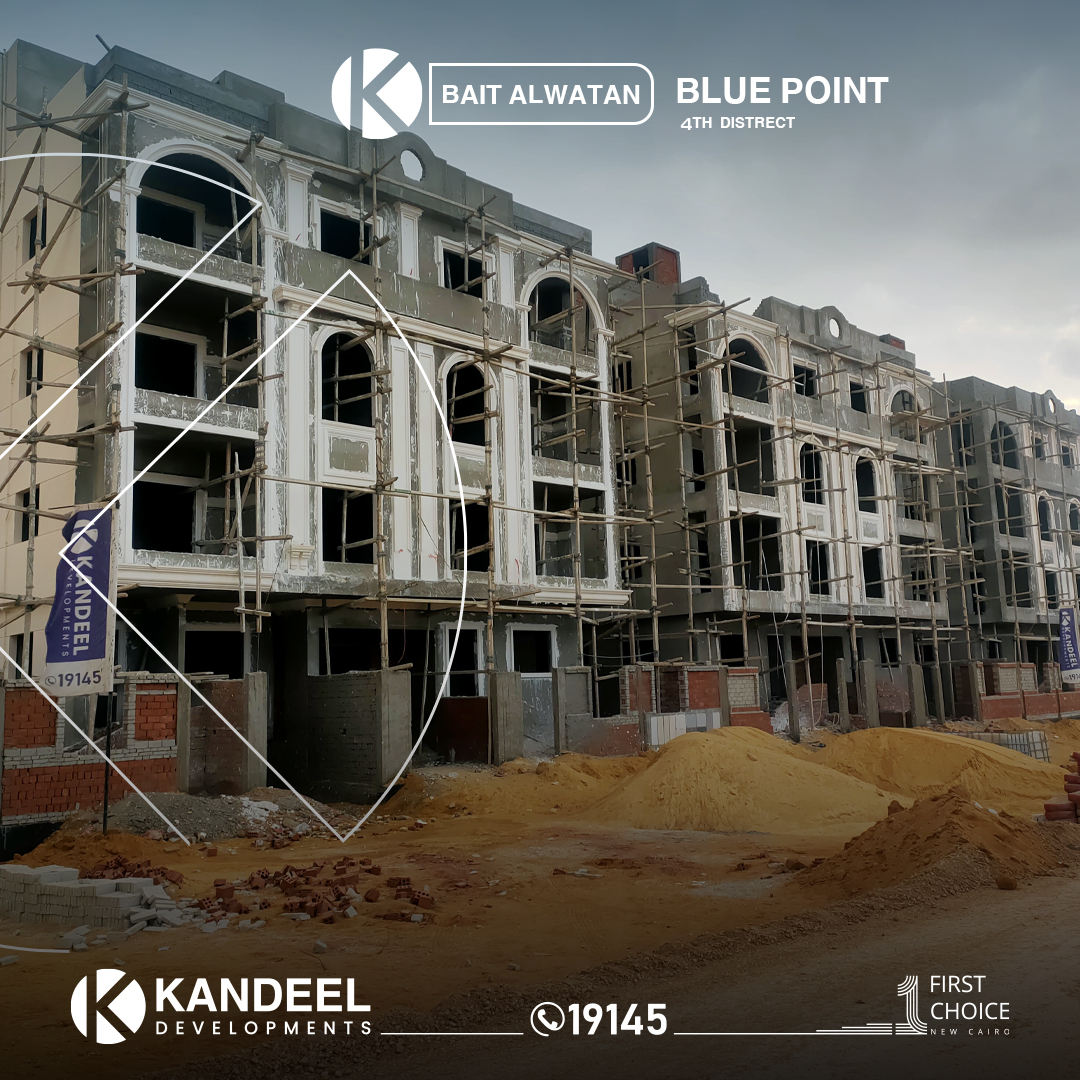

⇐المشروع أستلام 31/1/2025

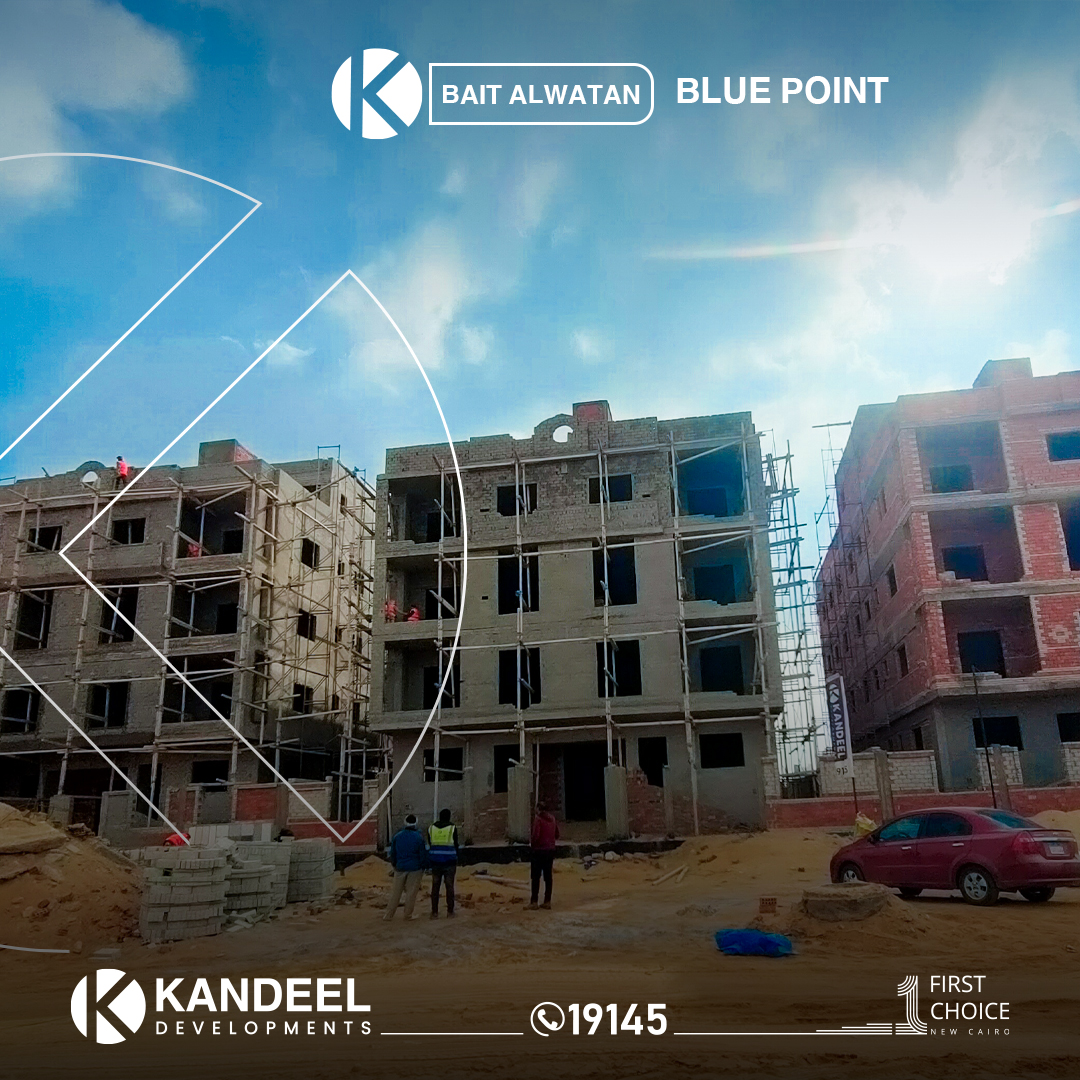

تحديث ديسمبر 2023

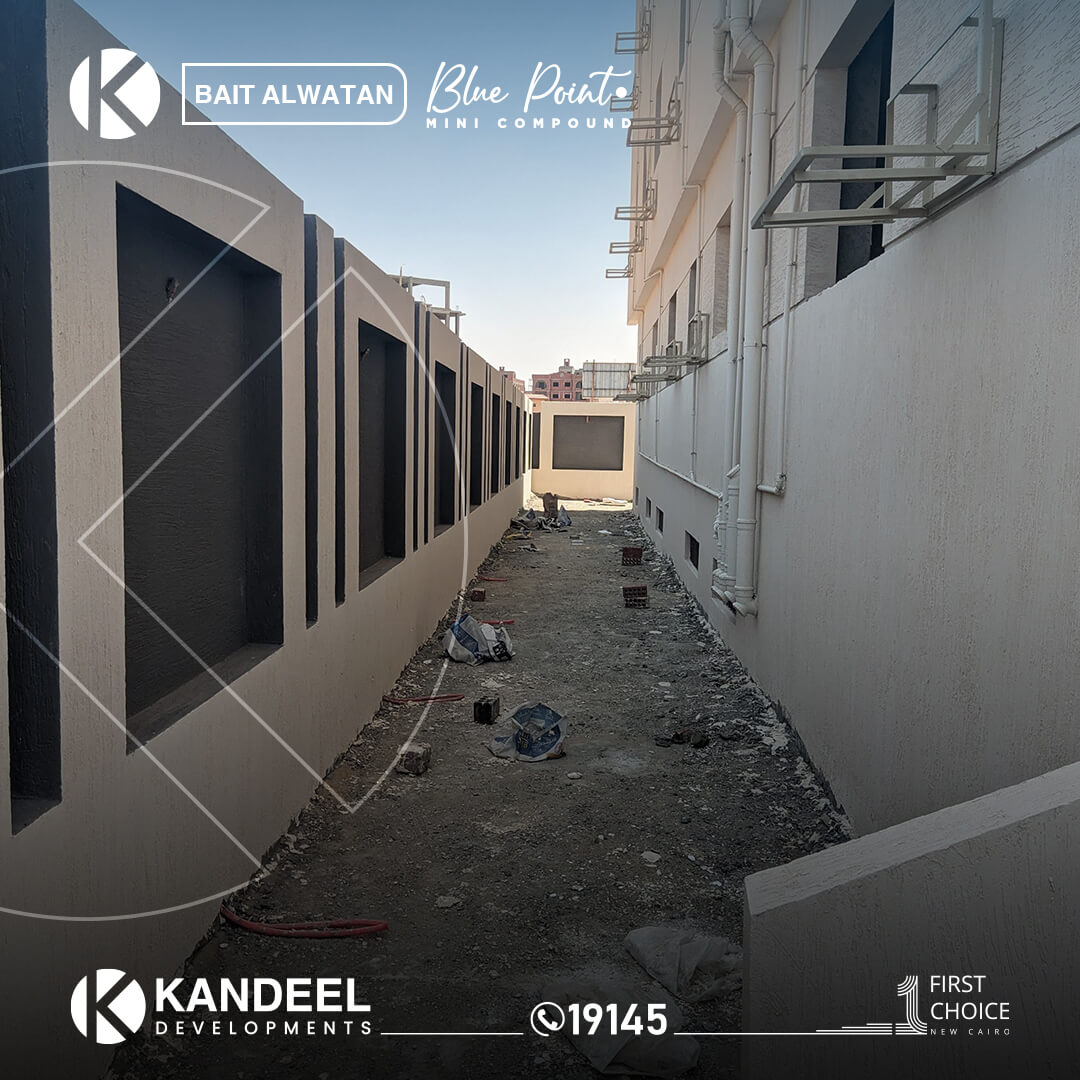

- قطعة K10 بيت الوطن :
- تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
- تم الانتهاء من كافة الاعمال الخرسانية بالقطعة .

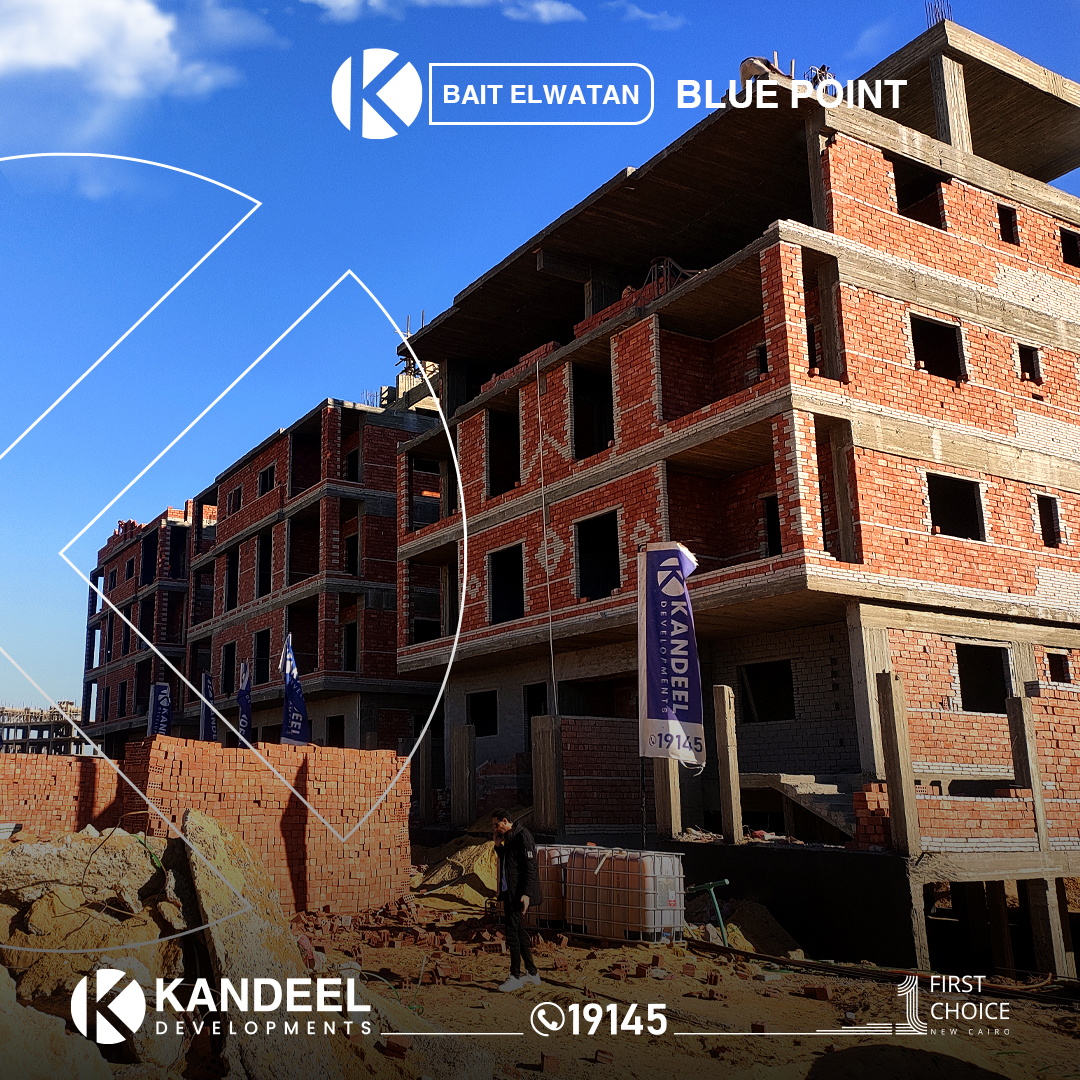

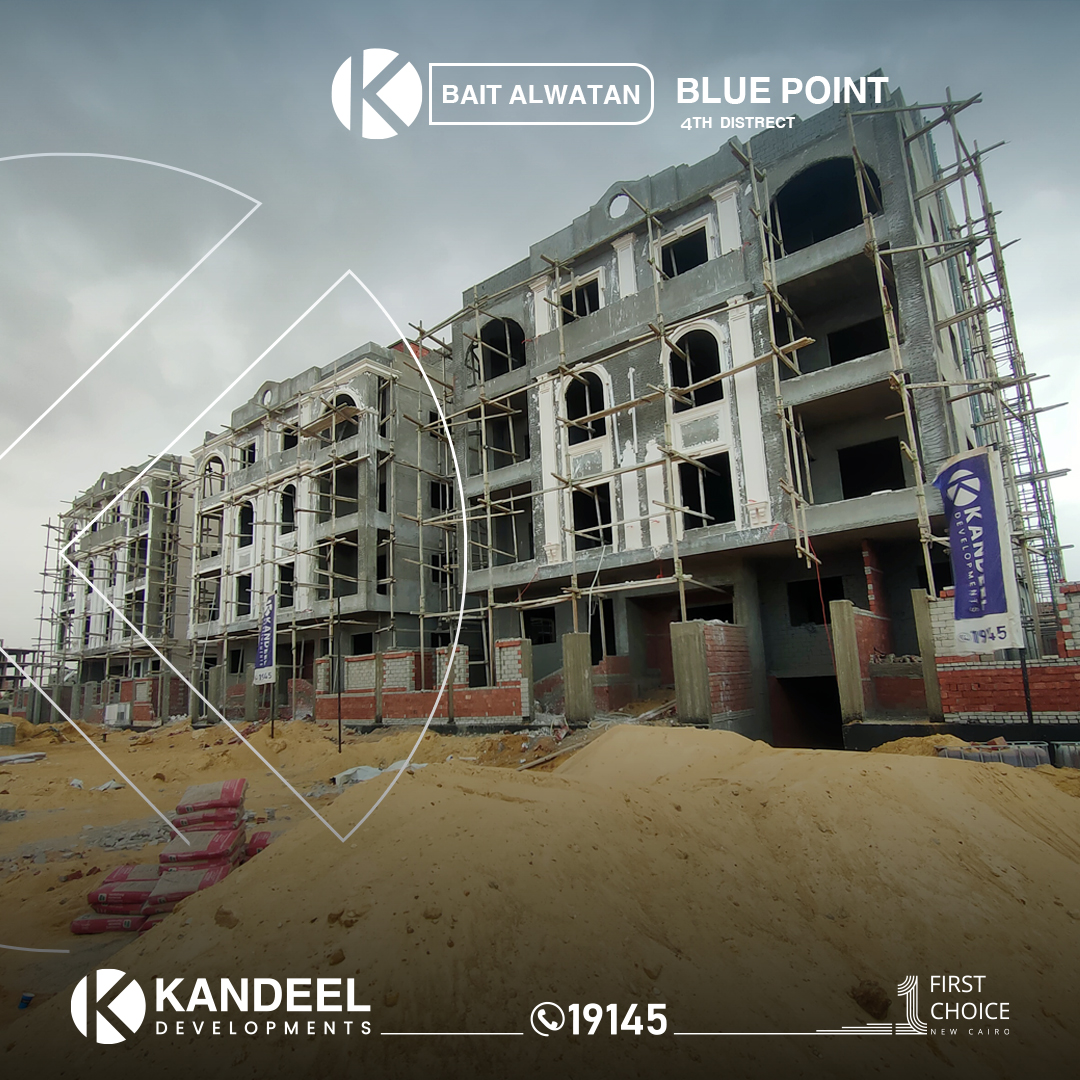

- تم الانتهاء من كافة اعمال المباني .

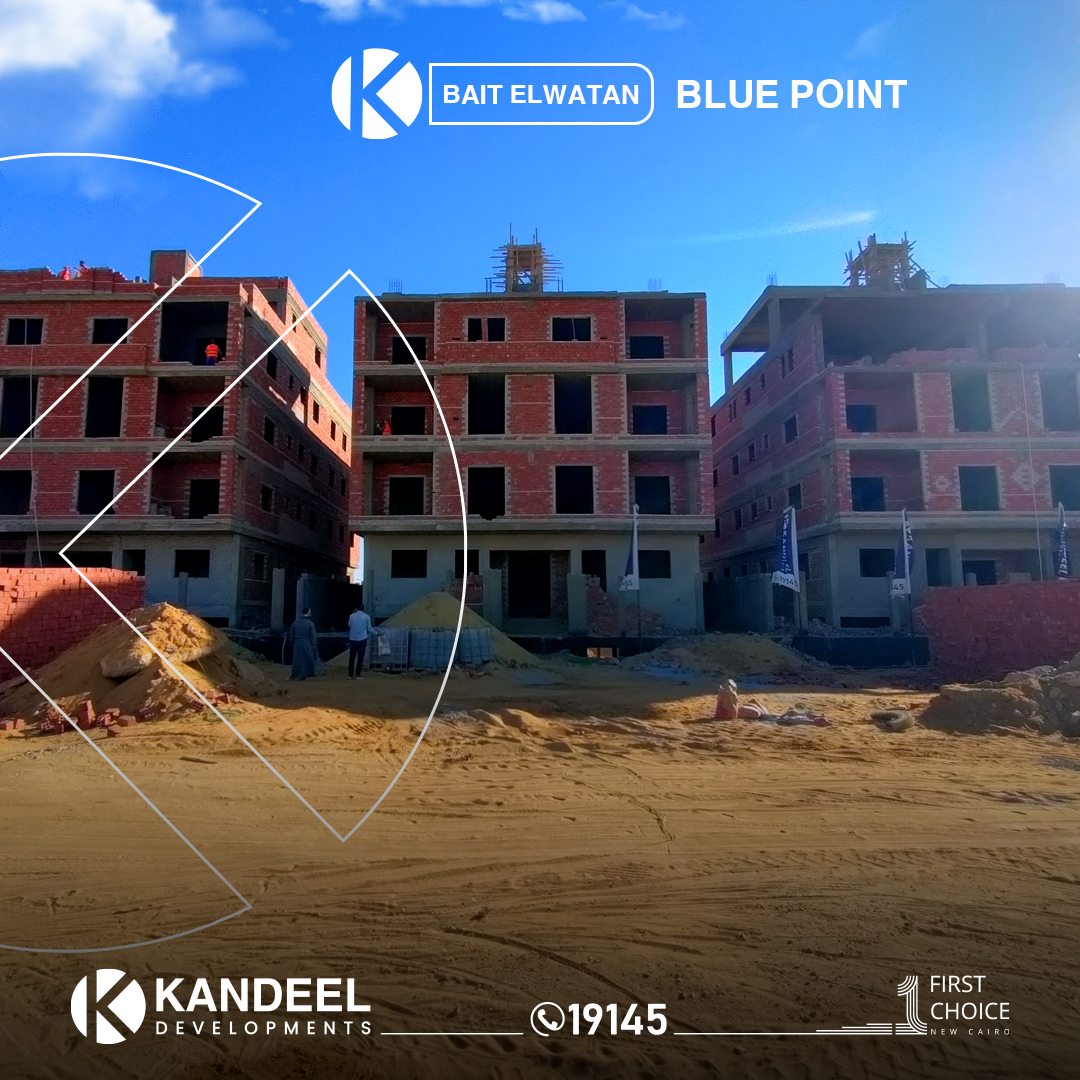

- تم الانتهاء من كافة اعمال تأسيس الكهرباء .

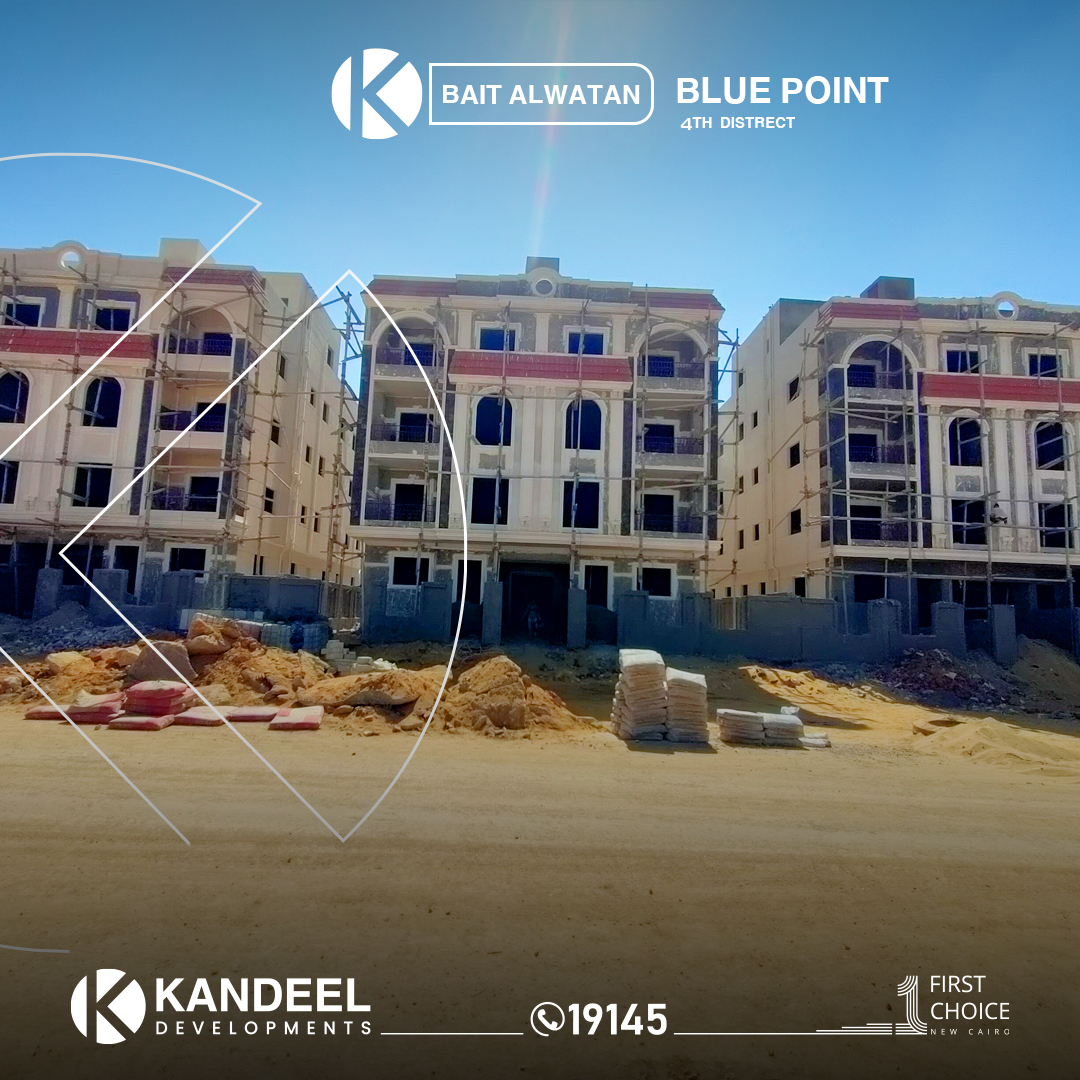

- تم الانتهاء من اعمال محارة الدور الارضي والاول علوي والثاني علوي .

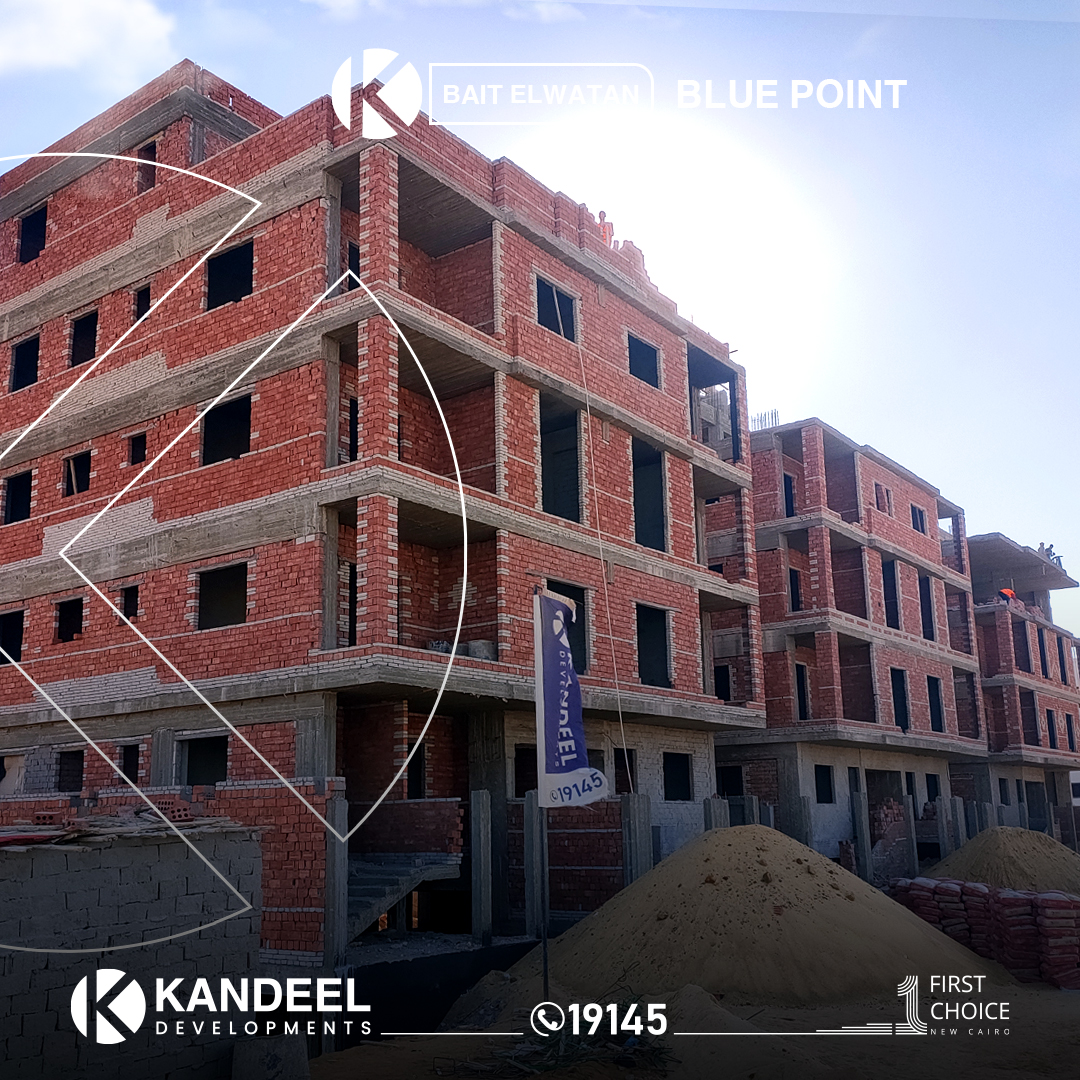

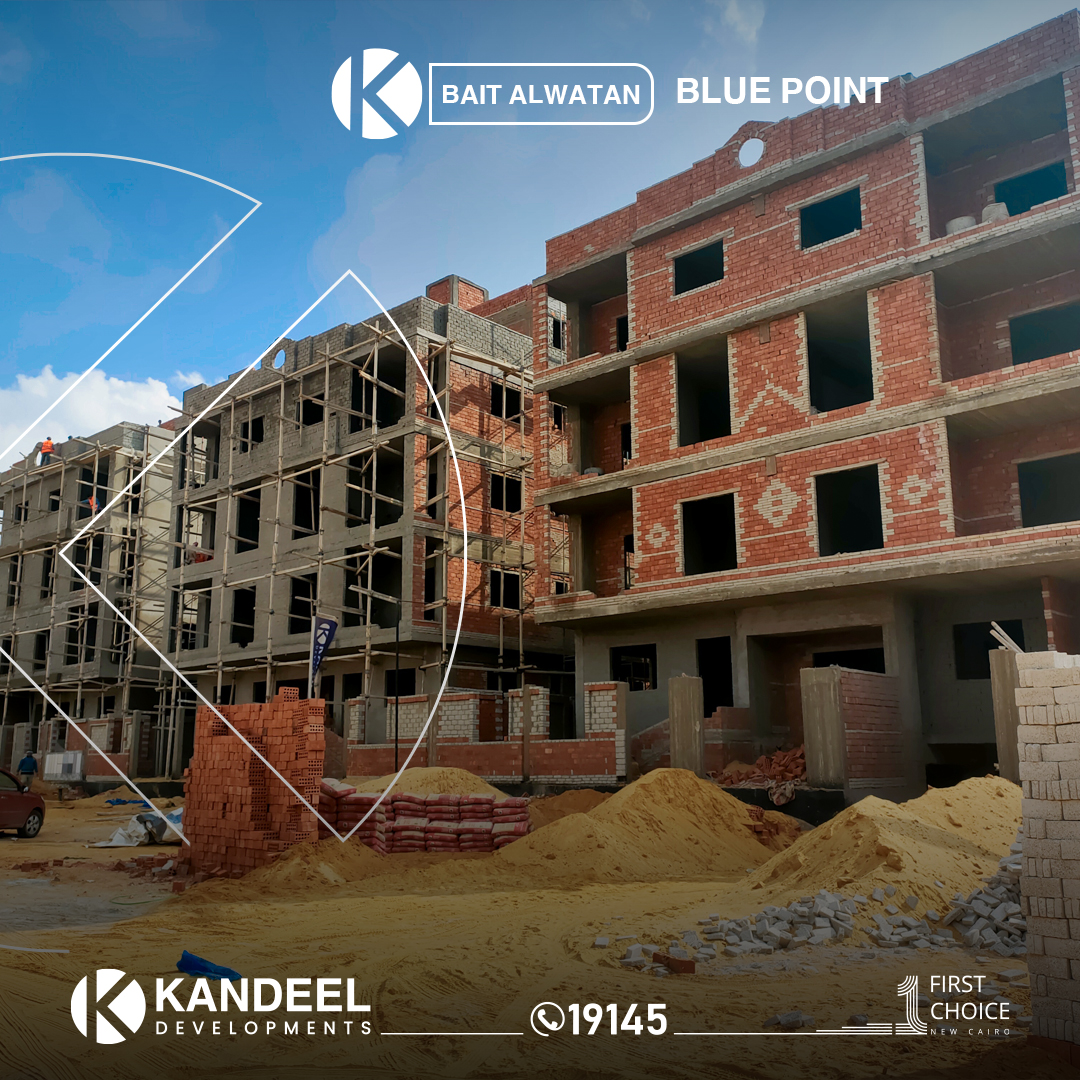

- جاري اعمال محارة الدور الثالث علوي وغرف السطح والدروة .
- جاري اعمال تجهيز محارة الواجهات الخارجية جميعا .
- قطعة K11 بيت الوطن :
- تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
- تم الانتهاء من كافة الاعمال الخرسانية بالقطعة .
- تم الانتهاء من كافة اعمال المباني .
- تم الانتهاء من كافة اعمال تأسيس الكهرباء .
- تم الانتهاء من اعمال محارة الدور الارضي والاول علوي .
- جاري اعمال محارة الدور الثاني والثالث علوي وغرف السطح والدروة .
- جاري اعمال تجهيز محارة الواجهات الخارجية جميعا .
- قطعة K12 بيت الوطن :
- تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
- تم الانتهاء من كافة الاعمال الخرسانية بالقطعة .
- تم الانتهاء من كافة اعمال المباني .
- تم الانتهاء من كافة اعمال تأسيس الكهرباء .
- تم الانتهاء من اعمال محارة الدور الارضي والاول علوي والثاني والثالث علوي وغرف السطح .
- تم الانتهاء من اعمال محارة الواجهات الجانبية والخلفية .
- جاري اعمال محارة الواجهة الامامية .
- جاري اعمال تجهيز محارة المنور والسلم .
- جاري اعمال السباكة للصواعد .

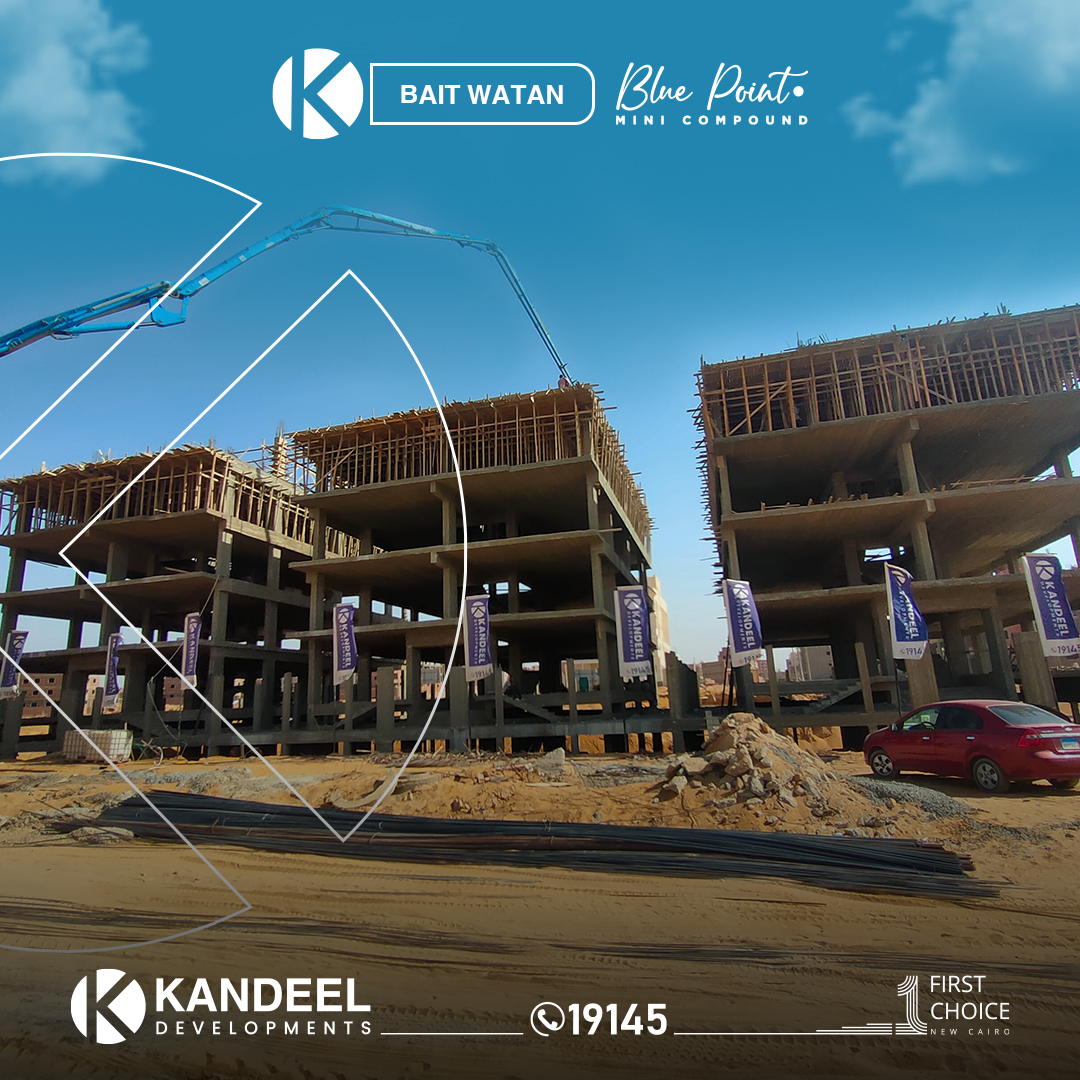

تحديث نوفمبر 2023
قطعة K10 :
* تم الانتهاء من أعمال الحفر حتى المنسوب المطلوب.
* تم الانتهاء من كافة الأعمال الخرسانية بالقطعة.
* تم الانتهاء من أعمال مباني الدور الأرضي والأسوار والدور الأول علوي والدور الثاني علوي والدور الثالث علوي.
* تم الانتهاء من أعمال مباني الأسوار الجانبية والخلفية.
* تم الانتهاء من أعمال تأسيس كهرباء الدور الأرضي والدور الأول.
* تم الانتهاء من أعمال محارة الدور الأرضي.
* جاري أعمال مباني غرف السطح والدروة .
* جاري أعمال محارة الدور الأول والثاني علوي.
قطعة K11:
* تم الانتهاء من أعمال الحفر حتى المنسوب المطلوب.
* تم الانتهاء من كافة الأعمال الخرسانية بالقطعة.
* تم الانتهاء من أعمال مباني الدور الأرضي والأسوار والدور الأول علوي والدور الثاني علوي والدور الثالث علوي.
* تم الانتهاء من أعمال مباني الأسوار الجانبية والخلفية.
* تم الانتهاء من أعمال تأسيس كهرباء الدور الأرضي والدور الاول والدور الثاني.
* تم الانتهاء من أعمال محارة الدور الأرضي.
* جاري أعمال مباني غرف السطح والدروة.
* جاري أعمال محارة الدور الأول والثاني علوي.
قطعة K12 بيت الوطن:
* تم الانتهاء من أعمال الحفر حتى المنسوب المطلوب.
* تم الانتهاء من كافة الأعمال الخرسانية بالقطعة.
* تم الانتهاء من أعمال مباني الدور الأرضي والأسوار والدور الأول علوي والدور الثاني علوي والدور الثالث علوي وغرف السطح والدورة .
* تم الانتهاء من أعمال مباني الأسوار الجانبية والخلفية.
* تم الانتهاء من أعمال تأسيس كهرباء الدور الأرضي والدور الاول والدور الثاني والثالث.
* تم الانتهاء من أعمال محارة الدور الأرضي.
* جاري أعمال مباني السور الأمامي.
* جاري أعمال محارة الدور الأول والثاني علوي والثالث علوي.

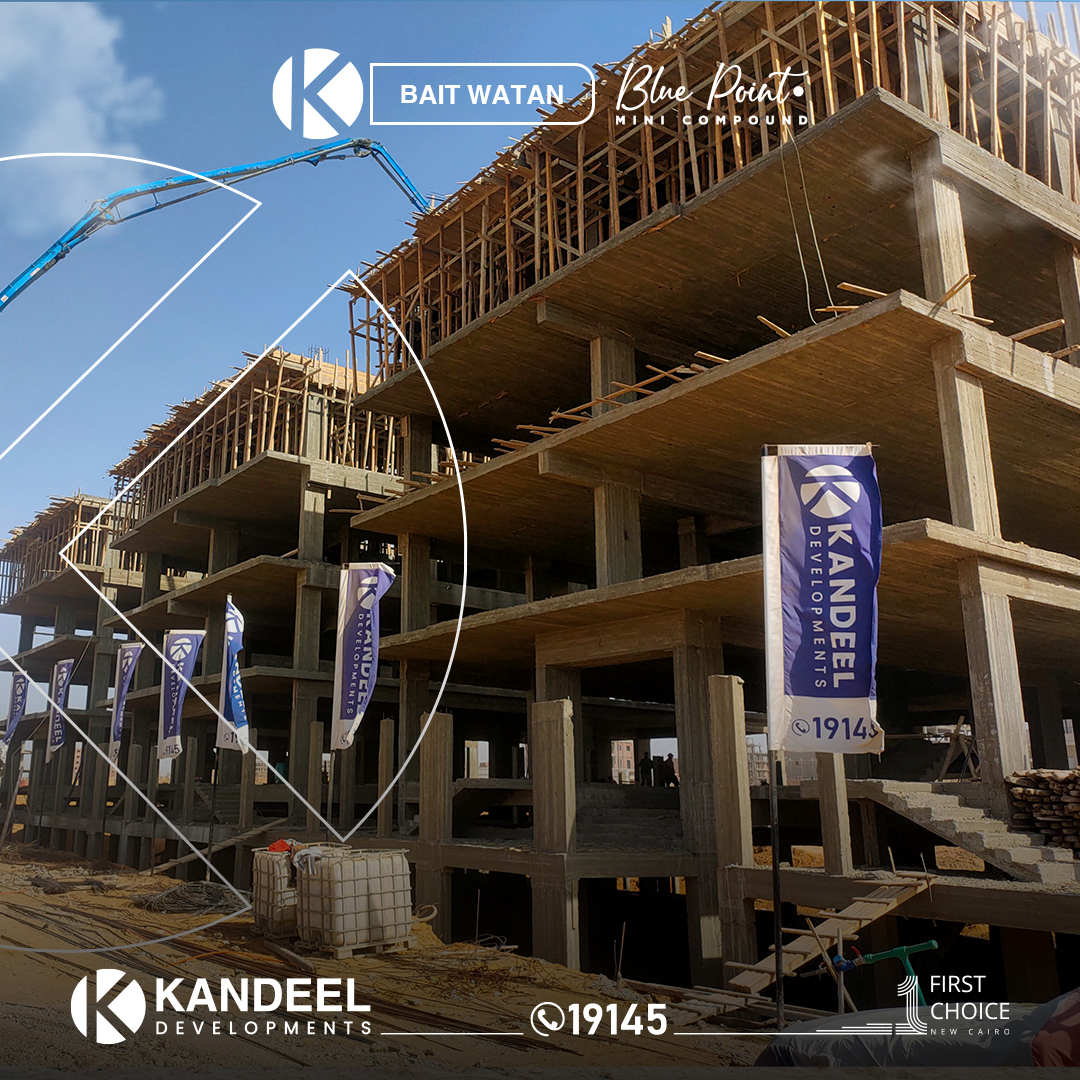

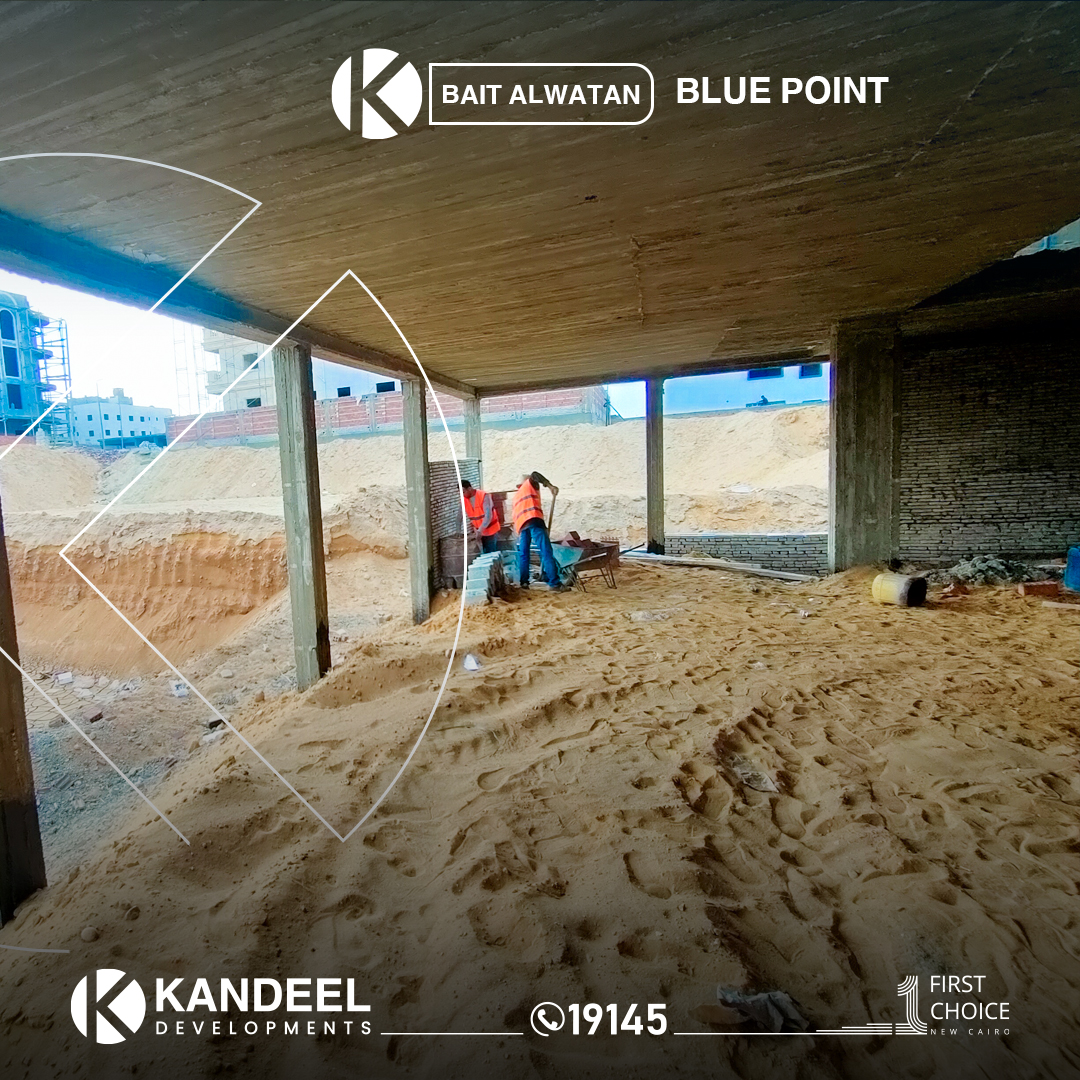

تحديث اكتوبر 2023
قطعة K11 بيت الوطن :
تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
تم الانتهاء من كافة الاعمال الخرسانية بالقطعة .
تم الانتهاء من اعمال مباني الدور الارضي .
تم الانتهاء من اعمال مباني الاسوار الجانبية والخلفية .
جاري اعمال مباني الدور الاول علوي .
قطعة K10 بيت الوطن :
تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
تم الانتهاء من كافة الاعمال الخرسانية بالقطعة .
تم الانتهاء من اعمال مباني الدور الارضي .
تم الانتهاء من اعمال مباني الاسوار الجانبية والخلفية .
جاري اعمال تجهيز مباني الدور الاول علوي .
قطعة K12 بيت الوطن :
تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
تم الانتهاء من كافة الاعمال الخرسانية بالقطعة .
تم الانتهاء من اعمال مباني الدور الارضي .
تم الانتهاء من اعمال مباني الاسوار الجانبية والخلفية .
جاري اعمال مباني الدور الاول علوي .

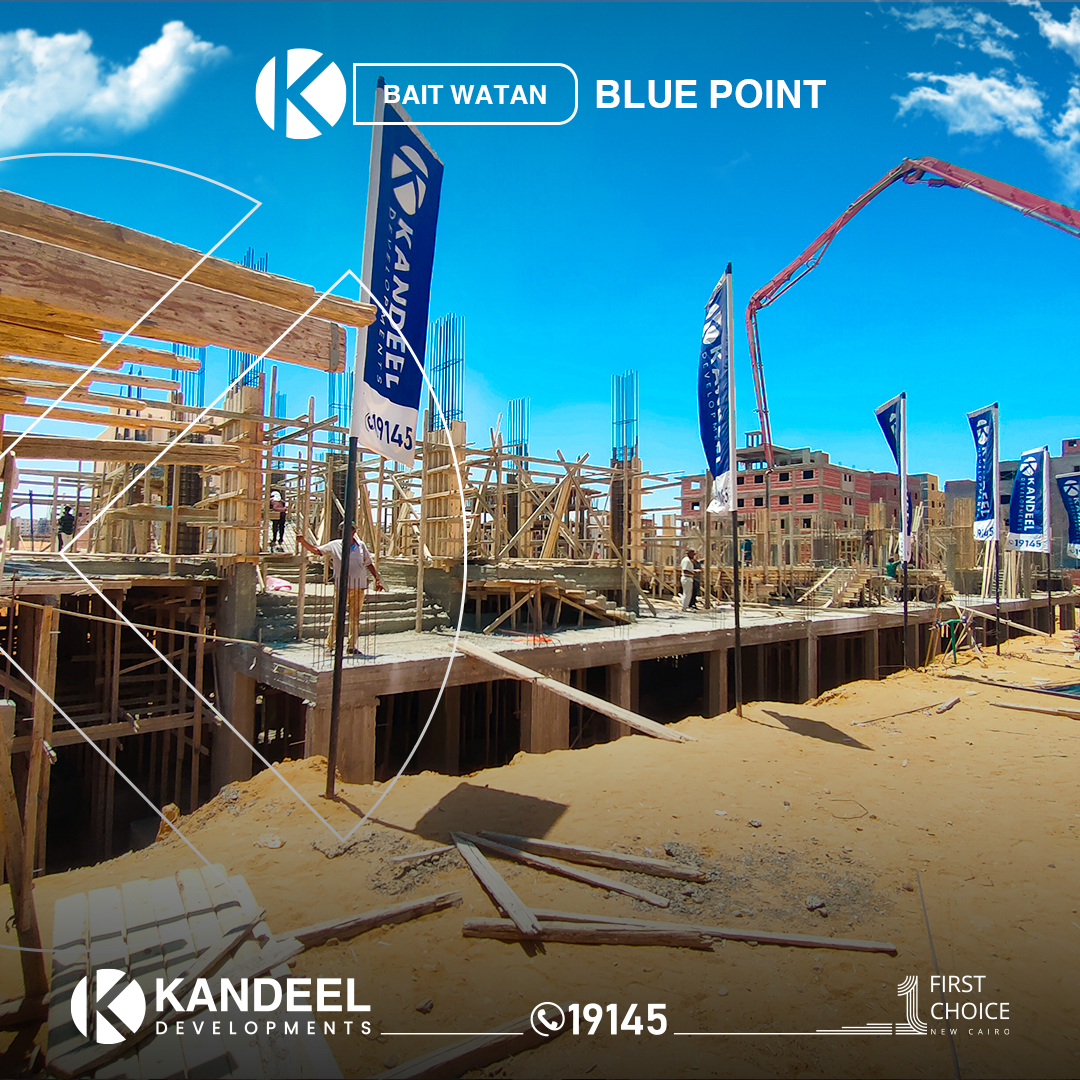

- تحديث سبتمبر 2023
- قطعة K10 بيت الوطن :
- تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
- تم الانتهاء من اعمال الغمر بالمياة والدمك .
- تم الانتهاء من اعمال النجارة العادية للأساسات .
- تم الانتهاء من اعمال نجارة وحدادة القواعد المسلحة .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة البدروم .
- تم الانتهاء من اعمال عزل الاساسات .
- تم الانتهاء من اعمال نجارة وحدادة سقف المشايات .

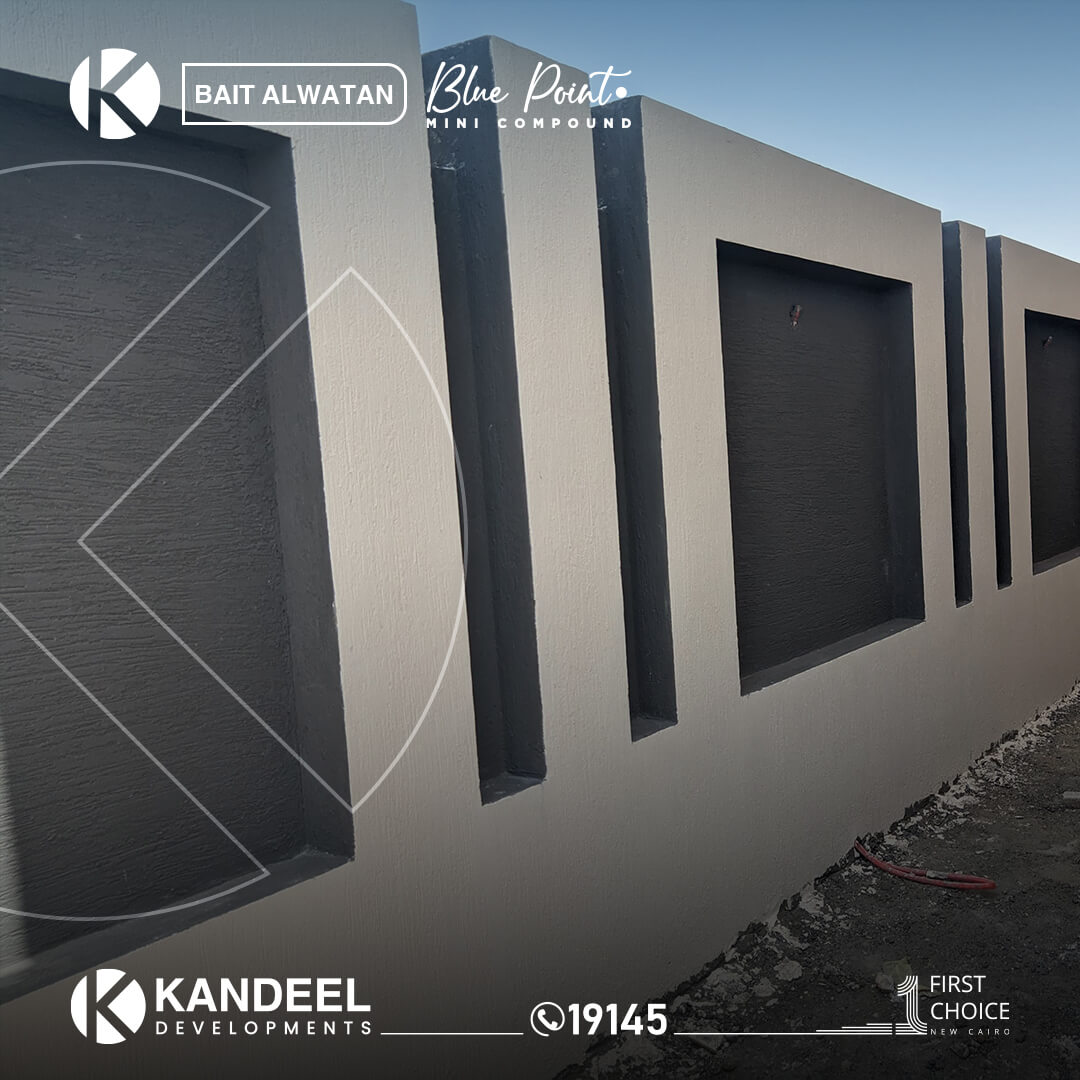

- تم الانتهاء من اعمال نجارة وحدادة اعمدة الاسوار كاملة .
- تم الانتهاء من اعمال نجارة وحدادة سقف البدروم .

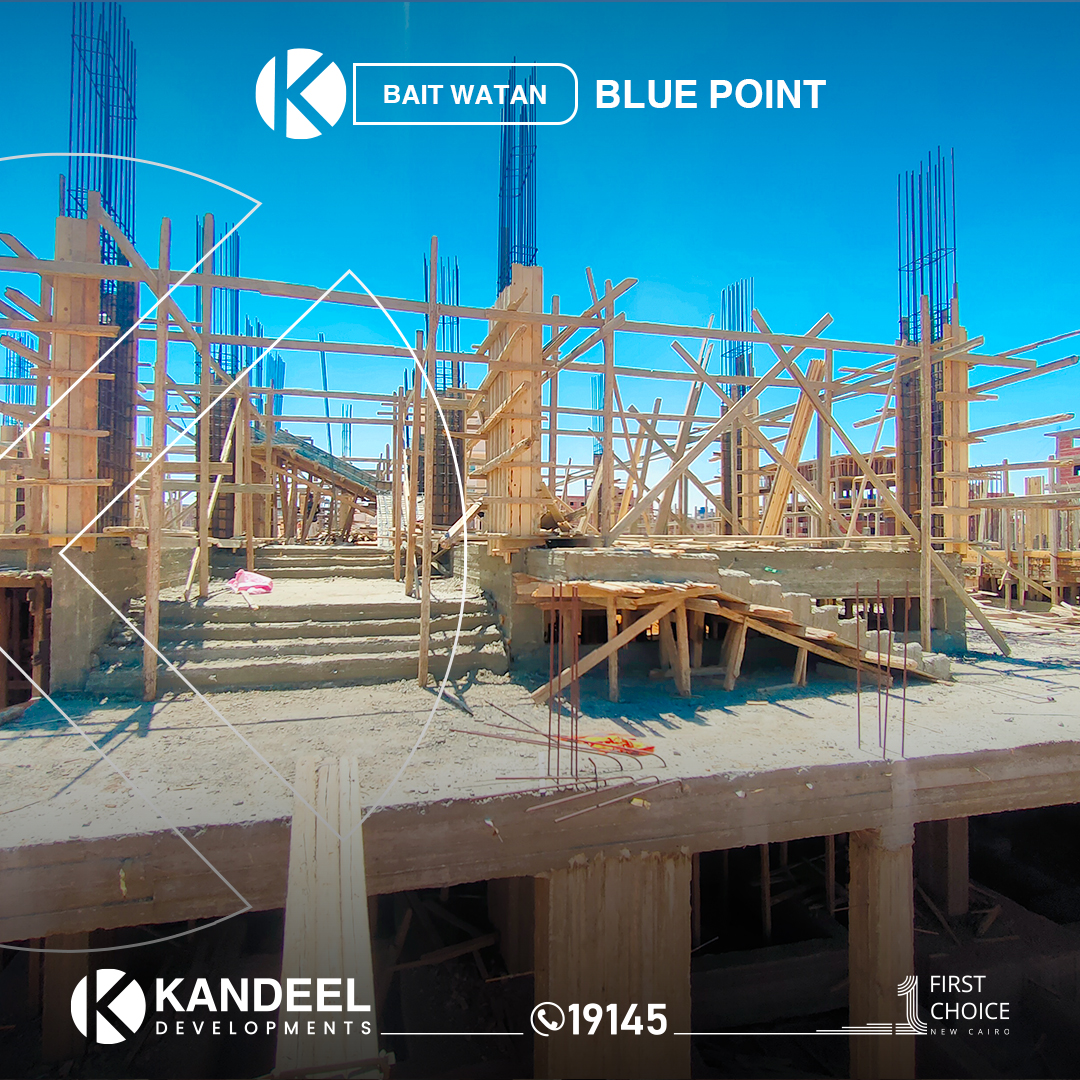

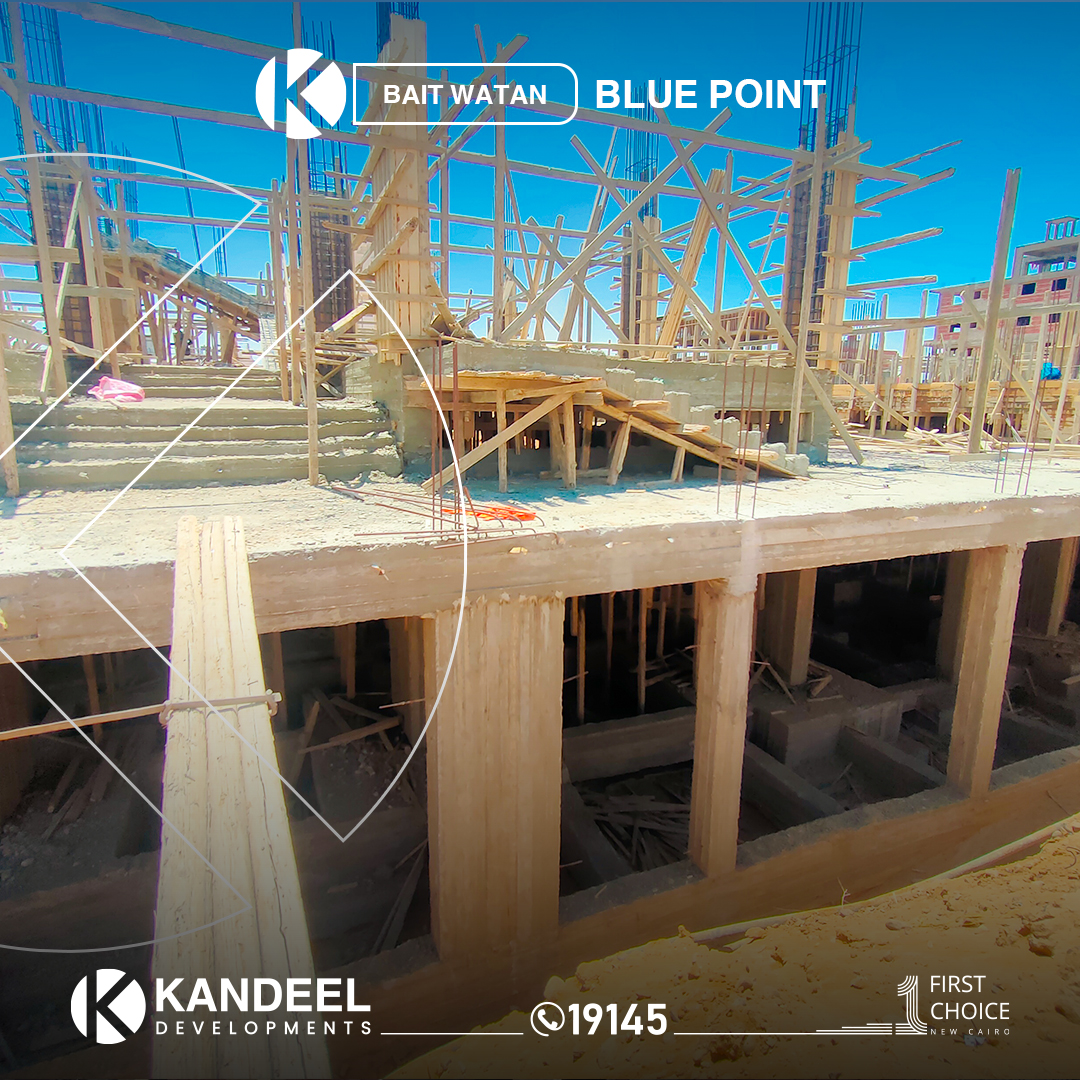

- تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الارضي .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الاول علوي .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الثاني علوي .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة الدور الثالث علوي .

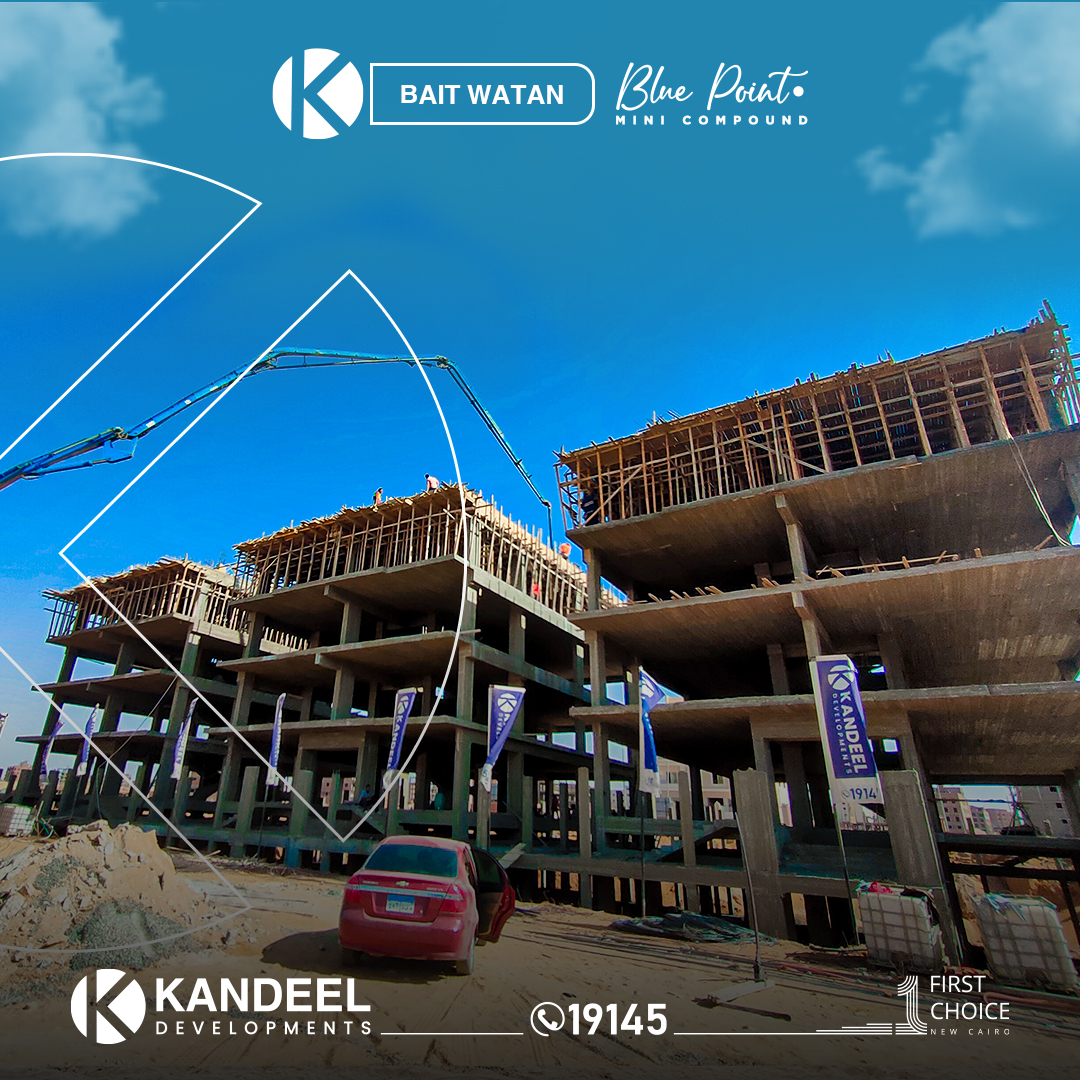

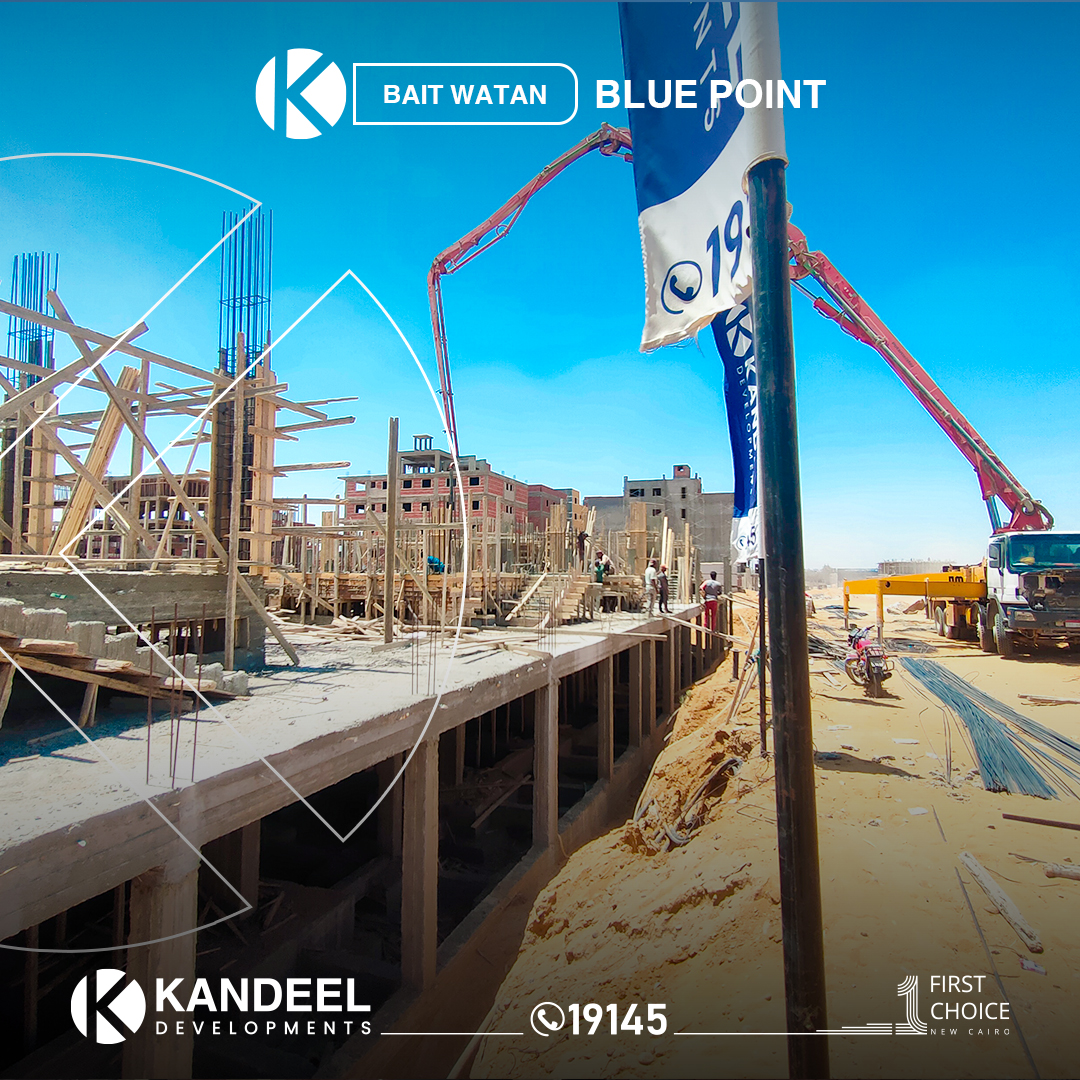

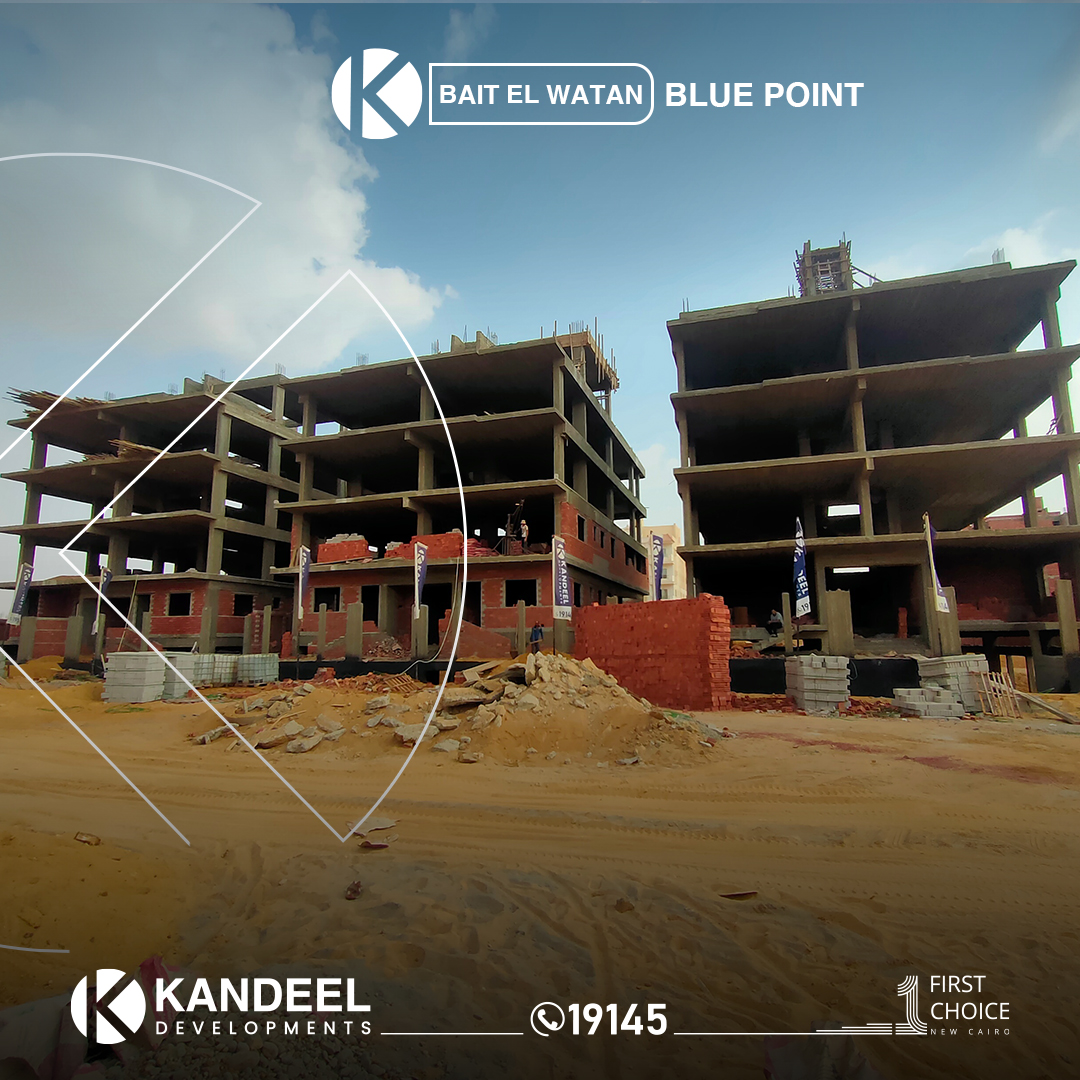

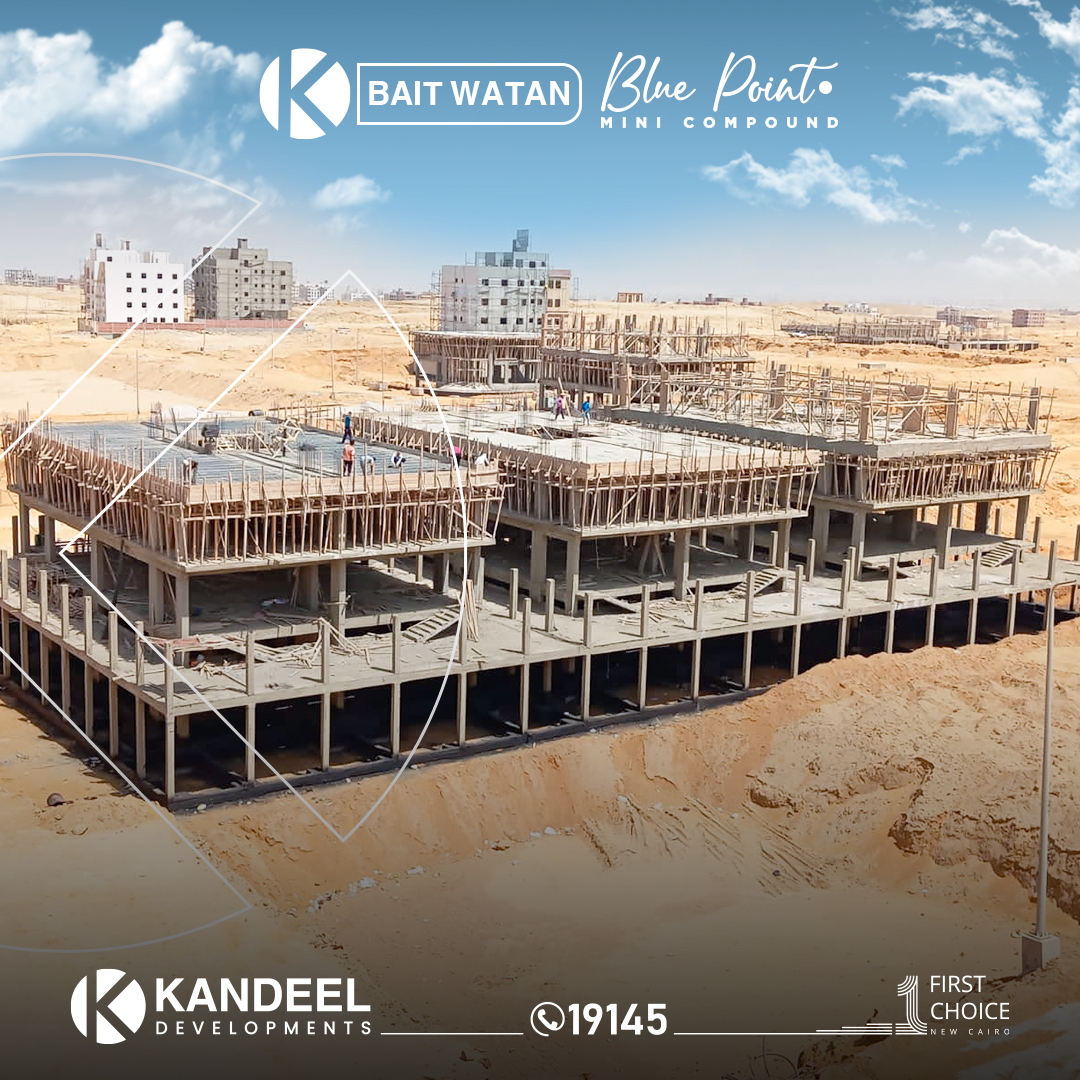

- جاري اعمال نجارة وحدادة سقف الدور الثالث علوي .
- قطعة K11 بيت الوطن :
- تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
- تم الانتهاء من اعمال الغمر بالمياة والدمك .
- تم الانتهاء من اعمال النجارة العادية للأساسات .
- تم الانتهاء من اعمال نجارة وحدادة القواعد المسلحة .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة البدروم .
- تم الانتهاء من اعمال عزل الاساسات .
- تم الانتهاء من اعمال نجارة وحدادة سقف المشايات .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة الاسوار كاملة .
- تم الانتهاء من اعمال نجارة وحدادة سقف البدروم .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الارضي .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الاول علوي .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الثاني علوي .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة الدور الثالث علوي .
- تم الانتهاء من اعمال نجارة وحدادة سقف الدور الثالث علوي .
- قطعة K12 بيت الوطن :
- تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
- تم الانتهاء من اعمال الغمر بالمياة والدمك .
- تم الانتهاء من اعمال النجارة العادية للأساسات .
- تم الانتهاء من اعمال نجارة وحدادة القواعد المسلحة .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة البدروم .
- تم الانتهاء من اعمال عزل الاساسات .
- تم الانتهاء من اعمال نجارة وحدادة سقف المشايات .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة الاسوار كاملة .
- تم الانتهاء من اعمال نجارة وحدادة سقف البدروم .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الارضي .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الاول علوي .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الثاني علوي .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة الدور الثالث علوي .
- تم الانتهاء من اعمال نجارة وحدادة سقف الدور الثالث علوي .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة غرف السطح .
تحديث اغسطس 2023
قطعة K11
- تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
- تم الانتهاء من اعمال الغمر بالمياة والدمك .
- تم الانتهاء من اعمال النجارة العادية للأساسات .
- تم الانتهاء من اعمال نجارة وحدادة القواعد المسلحة .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة البدروم .
- تم الانتهاء من اعمال عزل الاساسات .
- تم الانتهاء من اعمال نجارة وحدادة اسقف المشايات .
- تم الانتهاء من اعمال نجارة وحدادة اسقف البدرومات .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الارضي .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة الدور الاول علوي .
- جاري اعمال نجارة وحدادة سقف الدور الاول علوي .
قطعة K12
- تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
- تم الانتهاء من اعمال الغمر بالمياة والدمك .
- تم الانتهاء من اعمال النجارة العادية للأساسات .
- تم الانتهاء من اعمال نجارة وحدادة القواعد المسلحة .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة البدروم .
- تم الانتهاء من اعمال عزل الاساسات .
- تم الانتهاء من اعمال نجارة وحدادة اسقف المشايات .
- تم الانتهاء من اعمال نجارة وحدادة اسقف البدرومات .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الارضي .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة وسقف الدور الاول علوي .
- جاري اعمال نجارة وحدادة اعمدة الدور الثاني علوي .

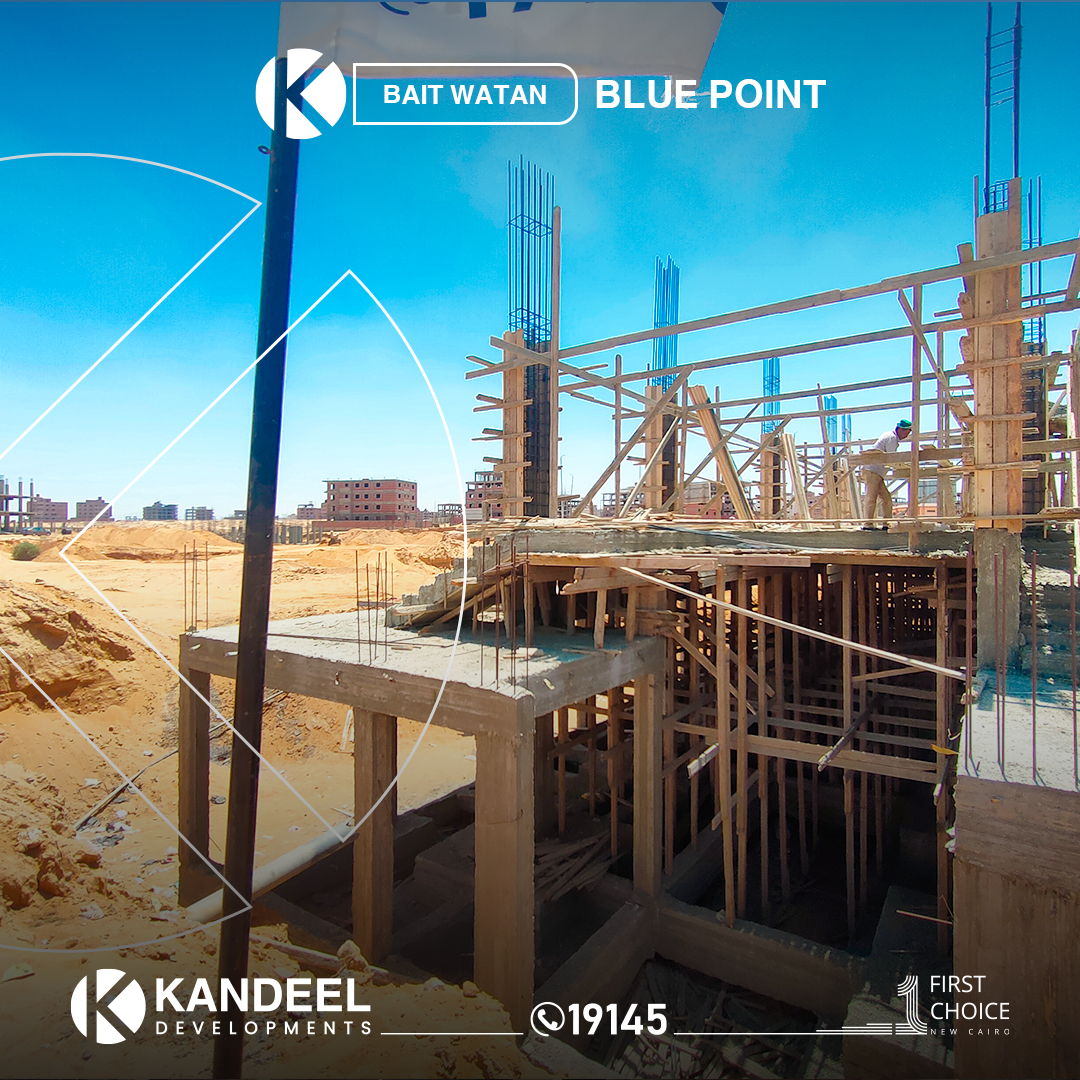

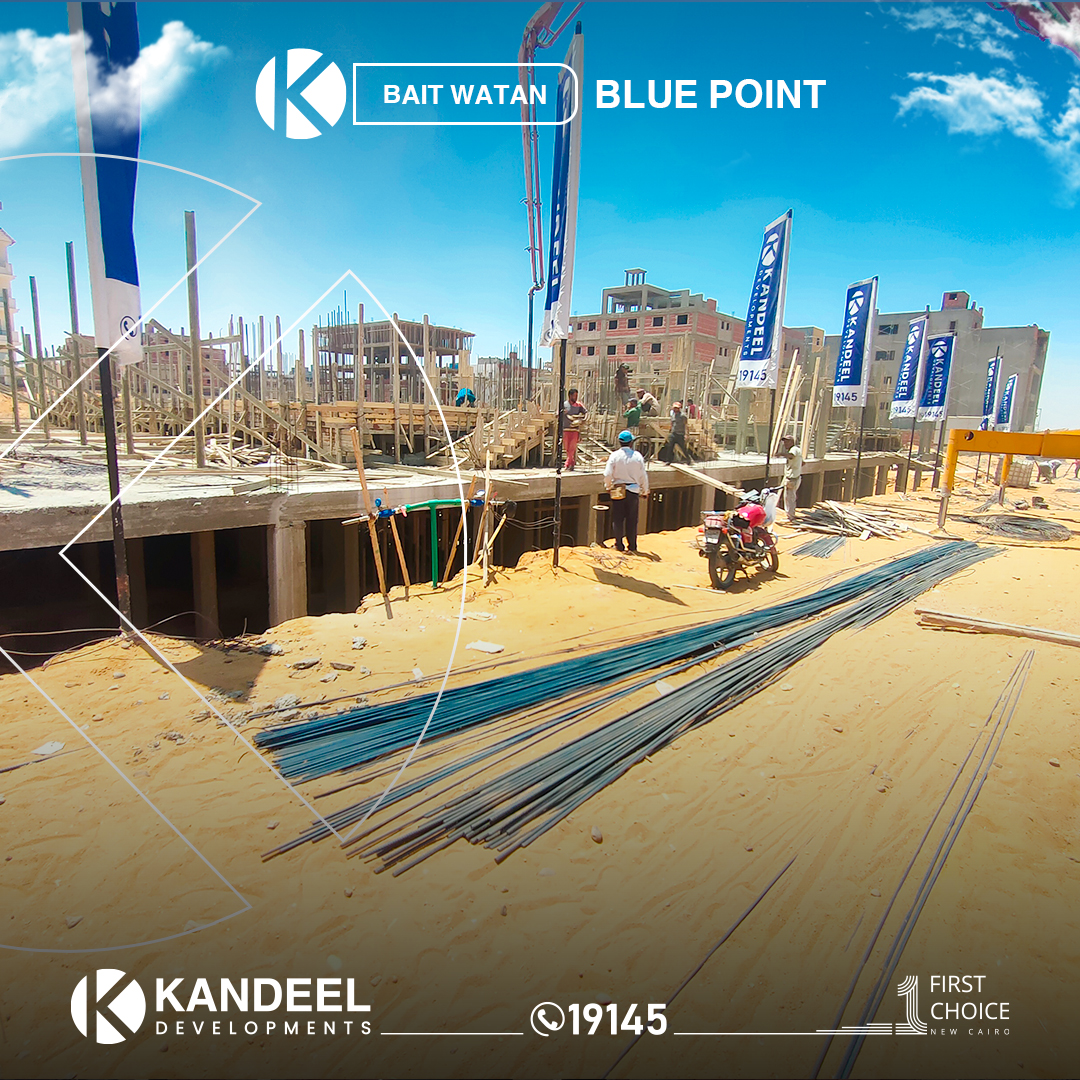

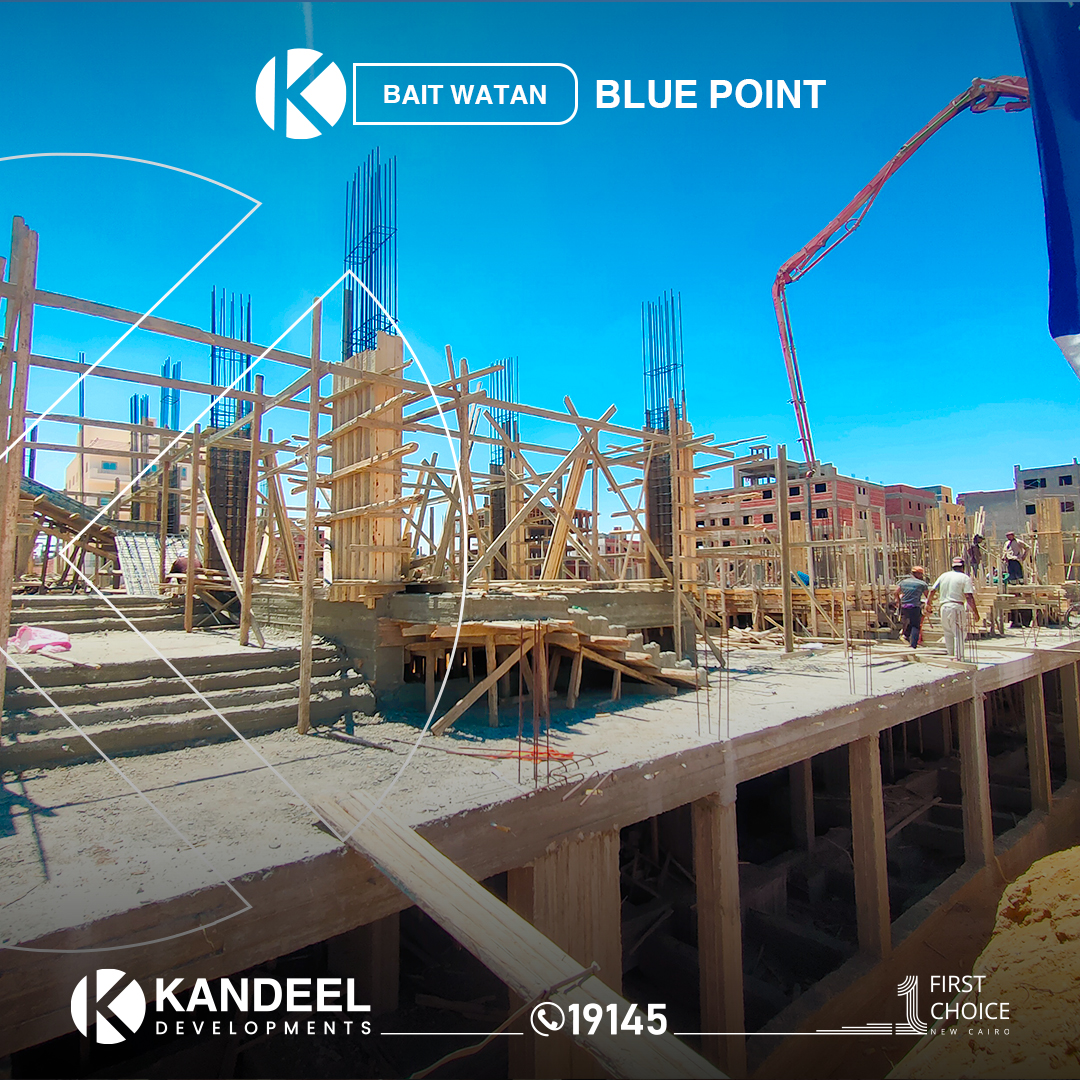

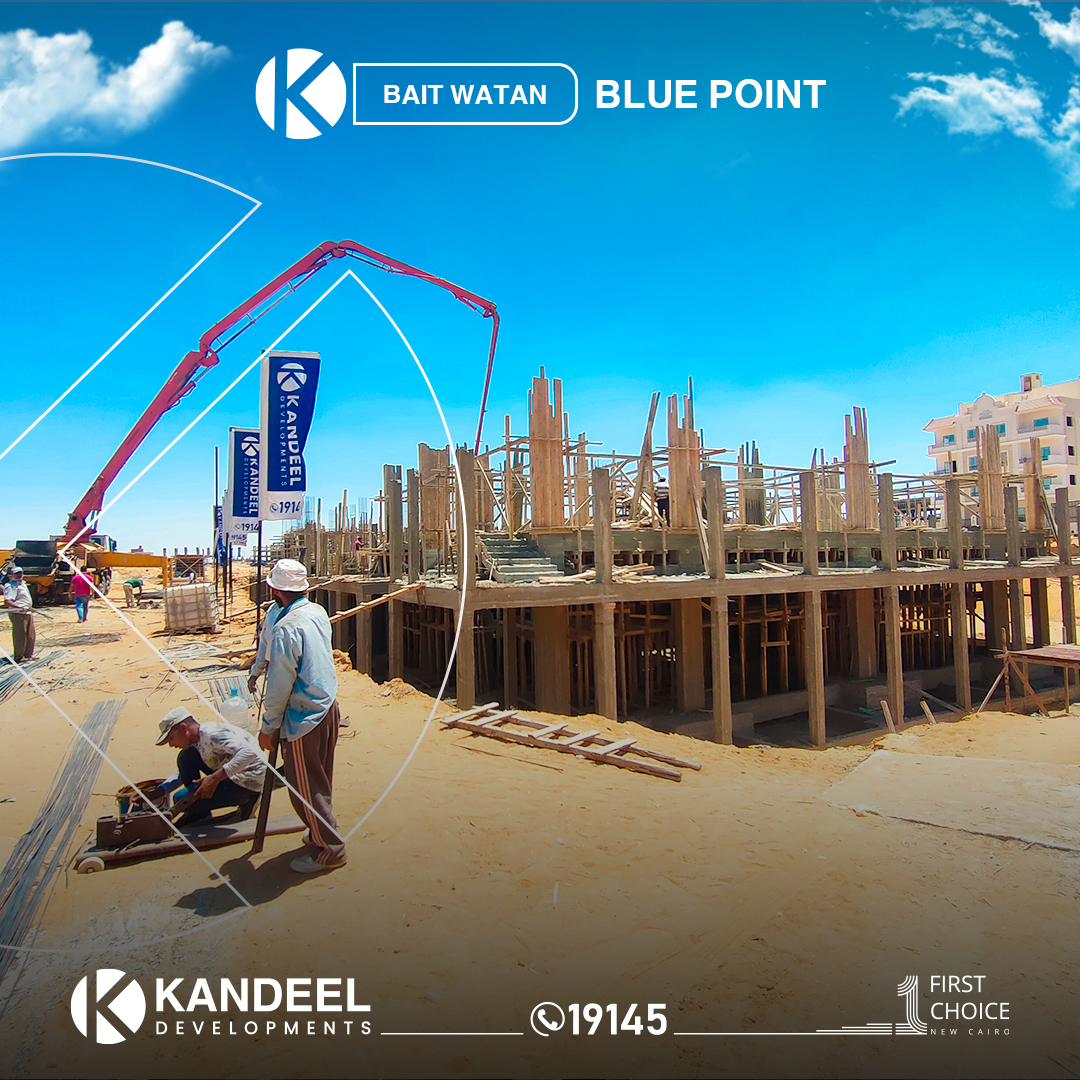

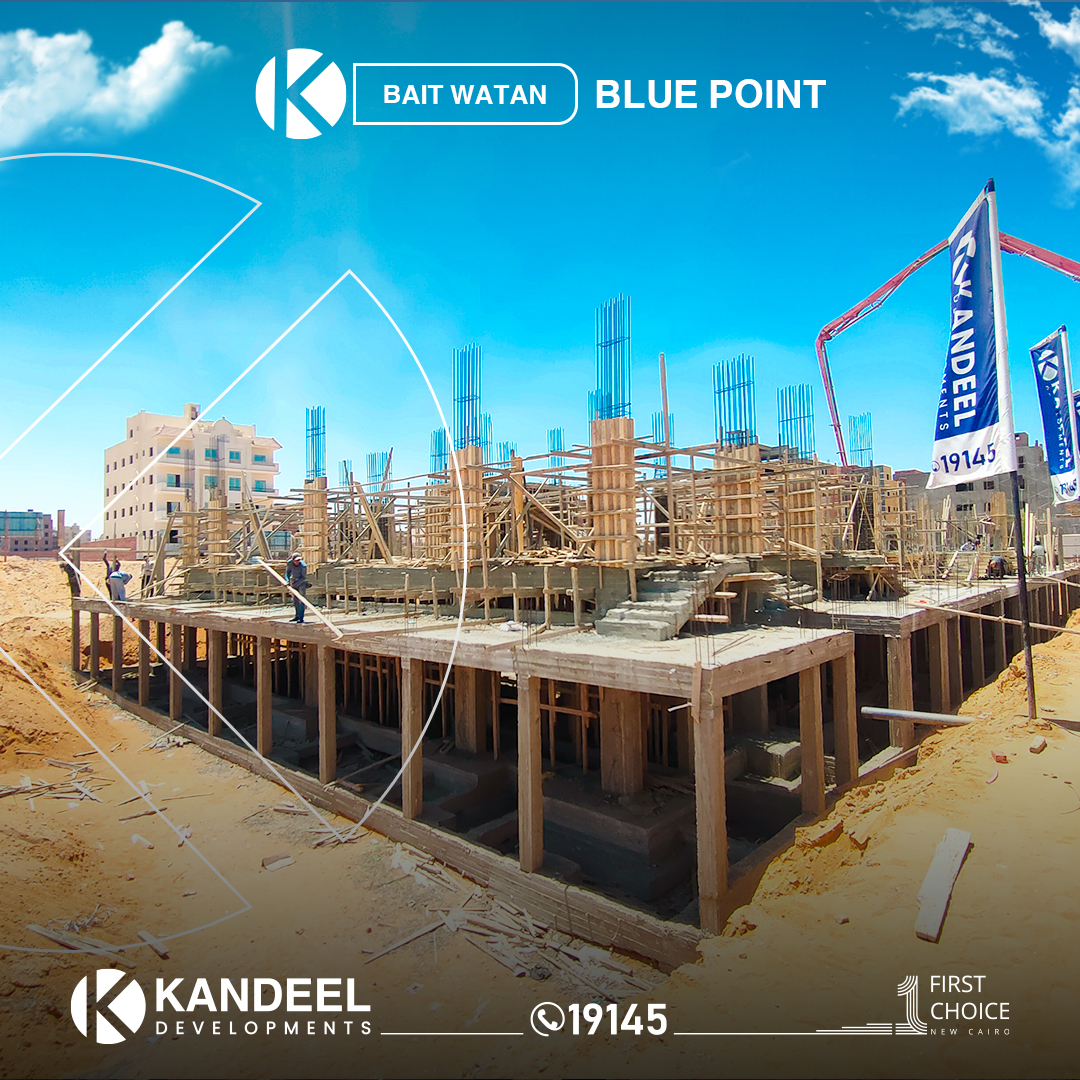

- تحديث شهر يوليو 2023
- تم الانتهاء من اعمال الحفر حتي المنسوب المطلوب .
- تم الانتهاء من اعمال الغمر بالمياة والدمك .
- تم الانتهاء من اعمال النجارة العادية للأساسات .
- تم الانتهاء من اعمال نجارة وحدادة القواعد المسلحة .
- تم الانتهاء من اعمال نجارة وحدادة اعمدة البدروم .
- تم الانتهاء من اعمال نجارة وحدادة اسقف المشايات .
- تم الانتهاء من اعمال نجارة وحدادة اسقف البدرومات .
- جاري اعمال نجارة وحدادة اعمدة الدور الارضي .
